Подготовка участка под строительство дома: этапы, сроки, цены

Участок куплен, проект почти готов — и вот вы стоите на своей земле и думаете: ну и что теперь? Покосить траву, выровнять бульдозером, и вперёд? Расскажу, почему именно так думают большинство — и именно так потом переплачивают.

Подготовка участка — это не «уборка», а шесть последовательных этапов: документы, изыскания, расчистка, организация площадки, планировка с дренажем и временные коммуникации. У каждого свой порядок, свои подрядчики и свои сроки. Нарушишь последовательность — откатишься назад и доплатишь.

В этой статье — пошаговый план с конкретными документами, реальными ценами и таймлайном. Чтобы не переделывать потом за большие деньги.

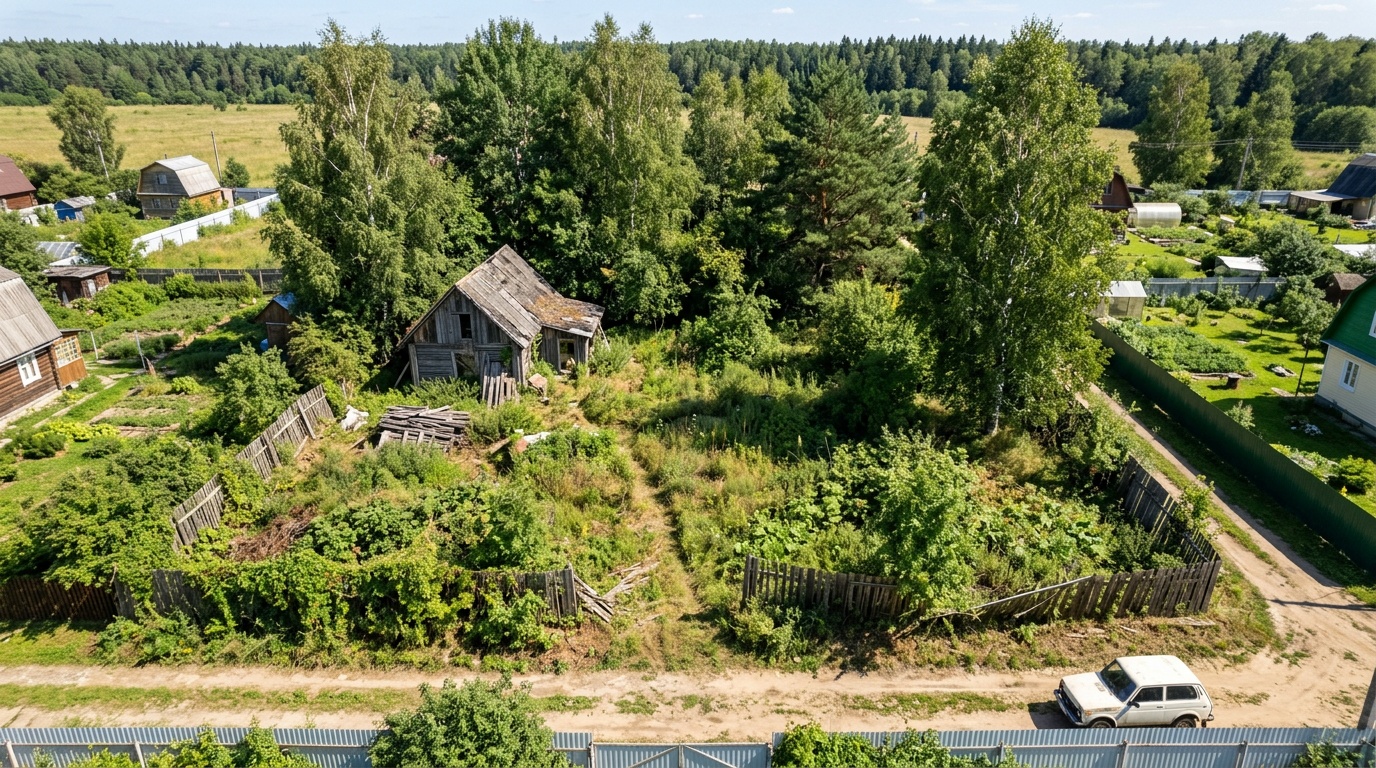

участок под Москвой до начала строительства — вид сверху, заросший участок 10 соток с остатками старого забора и ветхим сараем, солнечный день, реалистичная съёмка


Почему спешка на старте обходится дороже всего

Позвольте сразу дать несколько цифр, которые хорошо отрезвляют.

Если начать земляные работы без геологии и посадить дом на неподходящий фундамент — замена фундамента уже с возведённой коробкой обходится в 30–50% стоимости всего дома. Для дома за 5 000 000 ₽ это 1,5–2,5 миллиона сверху.

Если начать стройку без уведомления о начале строительства — штраф по КоАП ст. 9.5 для юридического лица составит до 1 000 000 ₽, а сама постройка может быть признана самовольной. Это значит: проблемы с регистрацией, сложности при продаже и, в худшем случае, требование о сносе через суд.

По данным систематического анализа 69 крупных исследований (Scientific Reports, 2026), среднее превышение строительного бюджета за 70 лет наблюдений составляет 28%. Одна из топ-5 причин — плохое начальное планирование участка и «неожиданные условия на месте». Иными словами, люди просто не знали, что под ними за земля.

Это подтверждает и международный анализ MDPI Buildings (2026): «непредвиденные условия участка» — постоянная категория в топе наиболее дорогостоящих причин пересмотра смет во всех регионах мира.

Это не страшилки. Это мотивация сделать всё в правильном порядке — один раз.


Шесть этапов подготовки участка — коротко о каждом

  1. Документы — без них нельзя легально начинать вообще ничего. ГПЗУ, уведомление, технические условия на коммуникации.
  2. Геодезия и геология — понять, что за земля у вас под ногами и как на ней посадить дом.
  3. Расчистка — снос старых строений, вырубка деревьев, корчевание, вывоз мусора.
  4. Организация площадки — временный въезд, ограждение, склад материалов, бытовые условия.
  5. Вертикальная планировка, дренаж и разметка — выровнять рельеф, защитить фундамент от воды, разбить оси.
  6. Временные коммуникации — электричество, вода и канализация на период строительства.

Каждый этап — отдельный блок ниже. Разберём детально.


Шаг 1. Сначала — документы, потом лопата

Самая частая ошибка, которую я вижу в работе: люди уже заказали экскаватор, а разрешительные документы ещё не получены. Иногда — вообще не поданы.

Какие документы нужны до начала работ

Вот полный перечень того, что должно быть на руках до первого ковша:

Документ Где получить Срок
Выписка ЕГРН МФЦ или портал Росреестра 3–7 рабочих дней
ГПЗУ МФЦ или местная администрация 14 рабочих дней
Уведомление о начале строительства Местная администрация / МФЦ 7 рабочих дней на ответ
Технические условия (электро) Сетевая организация 15–30 рабочих дней
Технические условия (газ) Газораспределительная организация 30 рабочих дней

Как получить ГПЗУ и сколько это занимает

ГПЗУ — градостроительный план земельного участка — это документ, который показывает, что именно можно строить на вашей земле. Какая максимальная высота, какой процент застройки, какие отступы от границ обязательны.

Без него архитектор не может законно посадить дом на участок. Подаётся через МФЦ или портал Госуслуг. Срок — 14 рабочих дней, то есть около трёх недель. Государственная пошлина — 0 ₽, документ бесплатный.

Отдельный момент — если участок попадает в зону с особыми условиями использования территорий (ЗОУИТ): охранные зоны ЛЭП, газопроводов, водоохранные зоны. ГПЗУ будет содержать ограничения, о которых вы, возможно, не знали при покупке. Выяснять это нужно заранее — до того, как архитектор нарисовал проект.

Уведомление о начале строительства: куда подавать и зачем

С 2018 года для ИЖС и садовых домов действует уведомительный порядок — старое разрешение на строительство отменили. Теперь вы подаёте уведомление в местную администрацию, а они в течение 7 рабочих дней либо подтверждают соответствие, либо возвращают с замечаниями.

Если начать строить без уведомления — дом может быть признан самовольной постройкой. Узаконить его потом через суд реально, но долго (6–18 месяцев) и дорого (юридические услуги + возможные перестройки).

Подаётся уведомление через МФЦ или портал Госуслуг. Приложите к нему схему планировочной организации участка — она же нужна для ГПЗУ.

Технические условия на коммуникации

Запросите технические условия (ТУ) до начала любых работ. Это важно по двум причинам.

Первая: ТУ покажут, есть ли вообще техническая возможность подключиться к сети в нужной точке — или придётся тянуть линию за 500 метров за свой счёт.

Вторая: точка подключения влияет на расположение ввода в дом, а значит — на планировку техпомещений. Это нужно учитывать при проектировании, а не после закладки фундамента.

Каждый ресурс — у своей организации: - Электричество — местная сетевая компания (Россети и подразделения) - Газ — газораспределительная организация по вашему региону - Водопровод и канализация — муниципальное предприятие ВКХ

Когда лучше всего начинать подготовку

Это раздел, о котором почти никто не говорит, а зря.

Геологические изыскания лучше проводить осенью или ранней весной — когда грунтовые воды на максимальном уровне. Именно тогда геологи увидят реальную УГВ, а не «летнее» значение, которое может быть занижено на 1–2 метра.

Земляные работы — не в мороз (ниже -10°C) и не в период распутицы (апрель–май в Подмосковье). Иначе техника встанет, цены на работы вырастут на 20–30%, а качество уплотнения грунта пострадает.

Документы — подавать можно в любое время года, процесс не зависит от сезона.

Оптимальный старт — сентябрь–октябрь: подали документы, заказали геологию, получили результаты. К марту–апрелю — полный пакет на руках, и можно начинать расчистку и земляные работы.


Шаг 2. Геодезия и геология: копаем в буквальном смысле

Этот шаг пугает больше всего — кажется, лишние расходы. Расскажу, почему это страховка, а не трата.

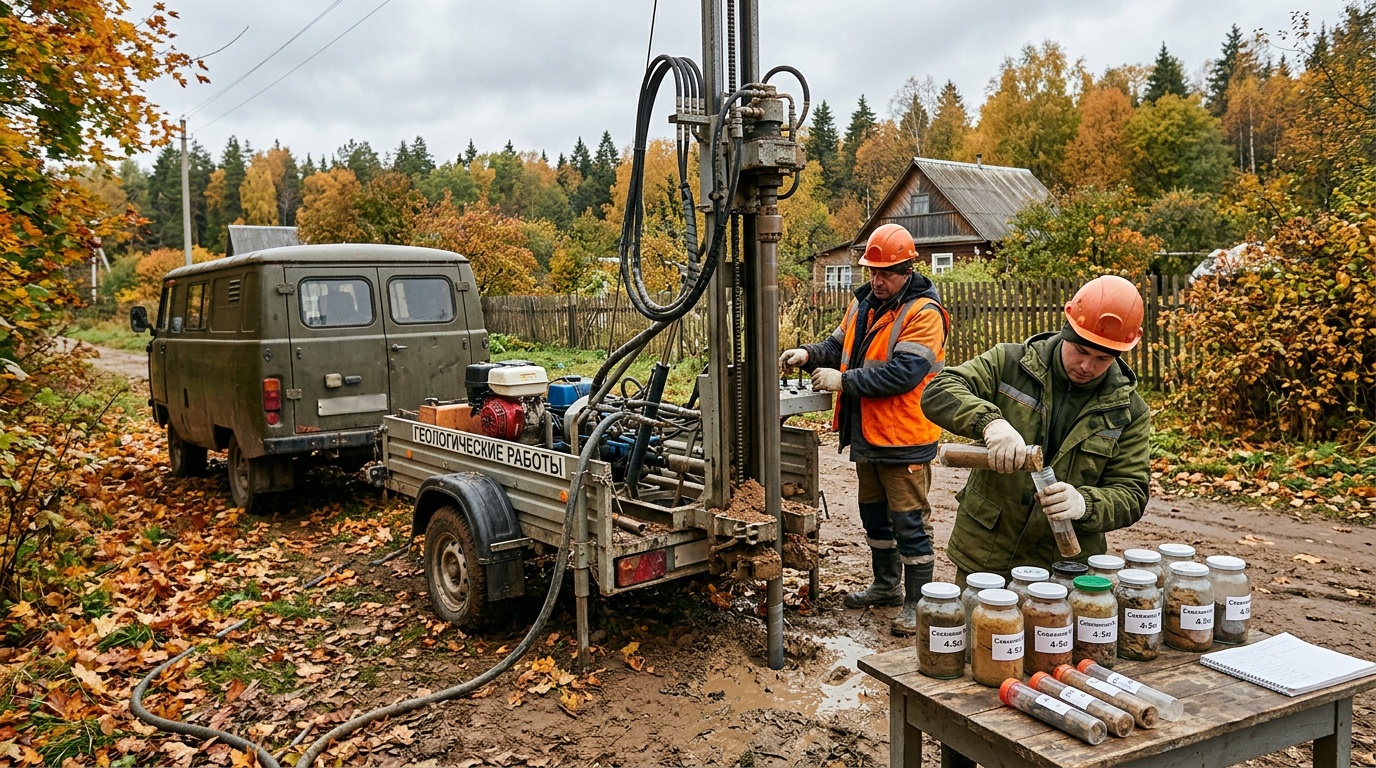

геологи бурят скважину на загородном участке, буровая установка на небольшом трейлере, рядом образцы грунта в колбах, осень, реалистичная атмосфера

Топографическая съёмка: что это такое и зачем нужна

Топографическая съёмка — это точная карта вашего участка с отметками высот, существующими постройками, коммуникациями, деревьями и рельефом. Масштаб обычно 1:500.

Без неё архитектор проектирует «в воздухе» — он не знает реальный уклон участка, не видит, где проходят трубы и провода. Это ведёт к нереализуемым планам и перерасходу бюджета уже на этапе стройки. По данным Trail Surveys (2024), пропуск топосъёмки — «проектирование вслепую»: незнание реального уклона участка — ведущая причина некорректных уклонов фундамента и затопления подвалов в задокументированных случаях.

Срок: 5–10 рабочих дней.

Цены: - Москва и МО: 15 000–35 000 ₽ для участка 6–15 соток - Регионы: 8 000–20 000 ₽

Что входит: полевые работы, камеральная обработка, топографический план в формате DWG + PDF.

Геологические изыскания: анализ грунта и уровень грунтовых вод

Геология — это буровые скважины на участке (обычно 3–5 штук, глубиной 8–12 метров), лабораторный анализ образцов и итоговый отчёт с рекомендациями по фундаменту.

Что определяют геологи: - Несущая способность грунта — выдержит ли лента, плита или сваи - Уровень грунтовых вод (УГВ) — влияет на глубину заложения, гидроизоляцию, тип фундамента - Глубину промерзания — для вашего региона, с поправкой на состав грунта - Степень пучинистости — глинистые грунты при замерзании расширяются более чем на 10%, это прямая угроза фундаменту

По данным Globalscientificjournal (2022–2023), без полевых испытаний SPT/CPT невозможно достоверно определить несущую способность грунта — ключевой параметр при выборе типа фундамента.

По данным ASCE и HUD (США), ежегодный ущерб от расширяющихся глинистых грунтов превышает совокупный ущерб от торнадо, наводнений, землетрясений и ураганов — при этом повреждения, связанные с пучением, имеет каждый 4-й американский дом. Это не преувеличение — просто о фундаментах не снимают репортажи.

Срок: 10–20 рабочих дней.

Цены: - Москва и МО: 40 000–90 000 ₽ - Регионы: 20 000–55 000 ₽

Когда можно обойтись упрощёнными изысканиями

Честный ответ: в нескольких ситуациях экономия оправдана.

Вот чек — если всё это выполняется, можно рассмотреть сокращённый объём:

Во всех остальных случаях — рекомендую полные изыскания. Цена вопроса — 60 000 ₽. Цена ошибки — миллион.

Если сомневаетесь, какой объём изысканий нужен вашему участку — закажите бесплатный выезд специалиста: осмотрим участок и дадим письменную рекомендацию по составу работ до бурения.


Шаг 3. Расчистка: убираем всё, что мешает

Физически самый объёмный этап. И самый непредсказуемый по стоимости — особенно если на участке есть старые постройки или крупные деревья.

Снос старых построек и фундаментов

Небольшой деревянный сарай 4×5 м можно разобрать вручную за 1–2 дня. Кирпичный дом площадью 80 м² — уже нет: нужна специализированная техника.

Что важно понимать по фундаментам: заглублённый бетонный фундамент — самая сложная задача. Его нельзя просто закопать, он мешает устройству нового. Работы по разрушению и вывозу бетона стоят дорого и занимают время.

Ориентировочные цены на снос: - Деревянные постройки: 1 500–4 000 ₽/м² - Кирпичные/бетонные конструкции: 3 000–7 000 ₽/м² - Разрушение старого фундамента (бетон): 2 500–6 000 ₽/м³

Деревья, кустарники и корчевание пней

Корчевание и вырубка — принципиально разные операции. Вырубить дерево — убрать ствол. Скорчевать — достать корневую систему из земли.

Почему корчевание важно: после вырубки корни остаются в земле и начинают разлагаться. Согласно систематическому обзору ISA (Arboriculture & Urban Forestry, 2014), в глинистых почвах образующиеся полости нарушают баланс влажности и запускают многолетний цикл набухания-усадки. Итог — дифференциальная осадка фундамента рядом стоящего дома.

Нужно ли разрешение на вырубку? Зависит от категории земли: - ИЖС, СНТ — на деревья на вашем участке разрешение, как правило, не нужно - Если участок граничит с лесным фондом — может потребоваться согласование - Деревья с диаметром ствола более 20 см на землях населённых пунктов — уточните в местной администрации

Цены на корчевание: - Пень до 30 см в диаметре: 2 000–4 000 ₽ - Пень 30–50 см: 4 000–8 000 ₽ - Пень свыше 50 см: 8 000–15 000 ₽

Вывоз мусора: как не переплатить

Один самосвал 10 м³ стоит 5 000–12 000 ₽ в зависимости от региона и типа мусора. На расчистку среднего участка с ветхими постройками уходит 5–15 машин.

Что важно знать: - Асбест, шифер — нельзя вывозить на обычный полигон, нужен специализированный. Цена — в 2–3 раза выше - Металлолом (трубы, арматура, листовое железо) — можно сдать. В 2026 году пункты приёма дают 12–18 ₽/кг за чёрный металл. Это 5 000–30 000 ₽ в зависимости от объёма - Древесину можно продать дровяным предприятиям или оставить для строительства

Плодородный слой почвы: снять и сохранить, а не закопать

Вот деталь, которую упускают почти все. До начала земляных работ обязательно снимите и отложите в сторону плодородный слой — верхние 20–30 см гумуса.

Зачем? Этот слой содержит всю микробиологию и органику, которая нужна для газона, грядок и посадок. Если его закопают или вывезут — потом придётся завозить плодородный грунт, это 800–2 000 ₽/м³.

Складируйте гумус в отдельный бурт в углу участка, накройте чёрной плёнкой. После окончания строительства — распределите по финальной планировке. Ваши газон и посадки скажут спасибо.


Шаг 4. Организация площадки: чтобы стройка шла, а не стояла

Этот этап кажется необязательным — «ну и так справимся». Именно так потом грузовик с фундаментными блоками застрял в грязи и не доехал до места выгрузки. Час простоя бригады — 8 000–15 000 ₽.

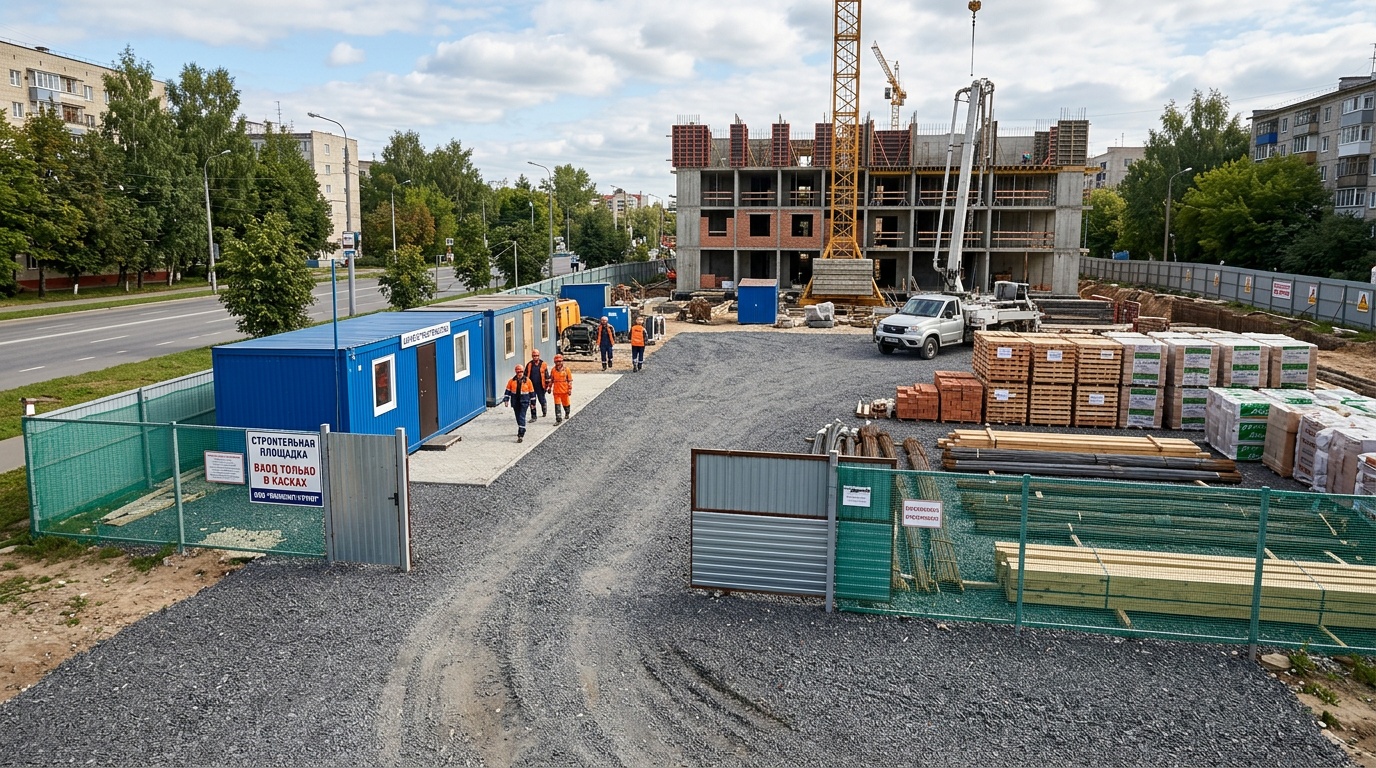

организованная строительная площадка — временный въезд из щебня, бытовка, забор из строительной сетки, аккуратно сложенные материалы, чистая площадка, реалистичная атмосфера

Въезд и технологическая дорога

Первое, что нужно сделать до завоза любой техники — организовать временный въезд. Тяжёлый грузовик с бетоном или краном весит 20–40 тонн. Если въезда нет, он либо не заедет, либо разобьёт обочину так, что потом придётся восстанавливать за свой счёт.

Варианты покрытия:

Вариант Стоимость (6×8 м) Плюсы Минусы
Отсыпка щебнем + геотекстиль 25 000–45 000 ₽ Дёшево, быстро Размывается при сильных ливнях
Дорожные плиты ПДН 40 000–80 000 ₽ Надёжно, долговечно Дороже, нужна техника
Резиновые дорожные панели 30 000–60 000 ₽ Многоразовые, быстрый монтаж Цена при большом объёме

Рекомендую щебень на геотекстиль — оптимальное соотношение цены и надёжности для 12–18 месяцев стройки. Подробнее об устройстве въезда — в нашем разделе заезд на участок под ключ.

Ограждение: что требует закон и что выбрать на практике

На период строительства ограждение обязательно — этого требует техника безопасности. Нормы по высоте для временных ограждений строительной площадки — не менее 1,6 м.

Два варианта:

Временный забор из строительной сетки (оранжевая или зелёная, на стойках) - Стоимость: 400–900 ₽/пог. м в сборе - Монтаж за 1 день - Минус: легко повалить

Временный забор из профнастила - Стоимость: 900–1 800 ₽/пог. м - Надёжнее, хуже виден снаружи участок - Можно потом частично использовать в хозяйственной зоне

Капитальный забор до строительства дома — не рекомендую. Велик риск, что въезд или угол окажется не там, где нужно.

Склад материалов, бытовые условия и охрана

Цемент и сухие смеси: хранить в закрытом помещении или под навесом с поддоном от земли — иначе схватятся от влаги.

Арматура и трубы: горизонтально на подкладках, не на земле.

Пиломатериал: под навесом с вентиляцией, иначе коробится.

Охрана объекта. Это не паранойя — это реальная статья потерь. Со строек регулярно воруют инструмент, кабель и трубы. Медный кабель уходит в первую очередь: пункты приёма берут медь по 450 ₽/кг, поэтому на незащищённой площадке он живёт недолго.

Два варианта:

Видеонаблюдение (15 000–40 000 ₽ за установку + облако) — фиксирует факт кражи, но не предотвращает. Подходит для посёлков с охраной на въезде.

Физическая охрана (от 25 000 ₽/мес) — актуальна при дорогом инструменте на площадке или на удалённых участках без соседей.

Отдельная опция — страхование строительно-монтажных рисков (СМР). Взнос — 0,3–0,8% от стоимости работ. Для стройки на 3 000 000 ₽ это 9 000–24 000 ₽ в год. Покрывает кражу, пожар, порчу конструкций при ЧП. Имеет смысл с третьего месяца строительства, когда на площадке уже дорогостоящие материалы.

Сводная стоимость организации площадки

Позиция Стоимость
Временный въезд (щебень + геотекстиль) 25 000–80 000 ₽
Ограждение 100 пог. м 40 000–180 000 ₽
Бытовка (аренда 6 месяцев) 30 000–60 000 ₽
Биотуалет (аренда 6 месяцев с обслуживанием) 18 000–36 000 ₽
Видеонаблюдение (установка + облако) 15 000–40 000 ₽
Итого 128 000–396 000 ₽

На практике для участка 10–15 соток с годовой стройкой — 80 000–150 000 ₽.


Шаг 5. Выравниваем, дренируем, размечаем

Технически самый важный этап. От него зависит, как долго простоит ваш дом и будет ли в подвале сухо через 10 лет.

Вертикальная планировка: срезать, подсыпать, выровнять

Грубая планировка — это работа экскаватора и бульдозера: срезать холмы, засыпать ямы, создать общий уклон под отвод воды.

Чистовая планировка — финальное выравнивание под нивелир перед устройством фундамента.

Важный принцип: уклон участка от дома должен составлять не менее 3–5 см на 1 метр в первые 1,5 м от фундамента. Это обеспечивает отвод поверхностных осадков. По данным American Housing Survey (PIE Global), из 145 миллионов домов в США у 11,7 миллиона — течь снаружи конструкции из-за проблем с планировкой рельефа и дренажом у фундамента.

Цены на вертикальную планировку: - Без завоза/вывоза грунта: 150–400 ₽/м² - С вывозом излишков грунта: 350–700 ₽/м² - С завозом грунта для подсыпки: 600–1 500 ₽/м² (включая стоимость грунта)

Если у вас участок с заметным уклоном — его можно использовать архитектурно: цокольный этаж со стороны склона, террасирование, подпорные стены. Это дороже ровной площадки, но добавляет пространство.

Дренаж: нужен ли он вашему участку

Расскажу честно: дренаж нужен не всем. Но вот признаки, при которых без него точно не обойтись:

Три типа дренажных систем:

Тип Где применяется Ориентировочная стоимость
Пристенный Вокруг фундамента, обязателен при УГВ выше 1,5 м 2 500–7 000 ₽/пог. м
Кольцевой (глубинный) По периметру участка, при общем подтоплении 1 800–5 000 ₽/пог. м
Пластовый Под плитным фундаментом при высоком УГВ Рассчитывается индивидуально

Дренаж нужно закладывать одновременно с планировкой — не после. Потому что трубы укладываются до засыпки щебня и формирования финального профиля. Если сделать потом — придётся всё вскрывать заново. О системах и ценах подробнее можно посмотреть на странице дренаж участка под ключ.

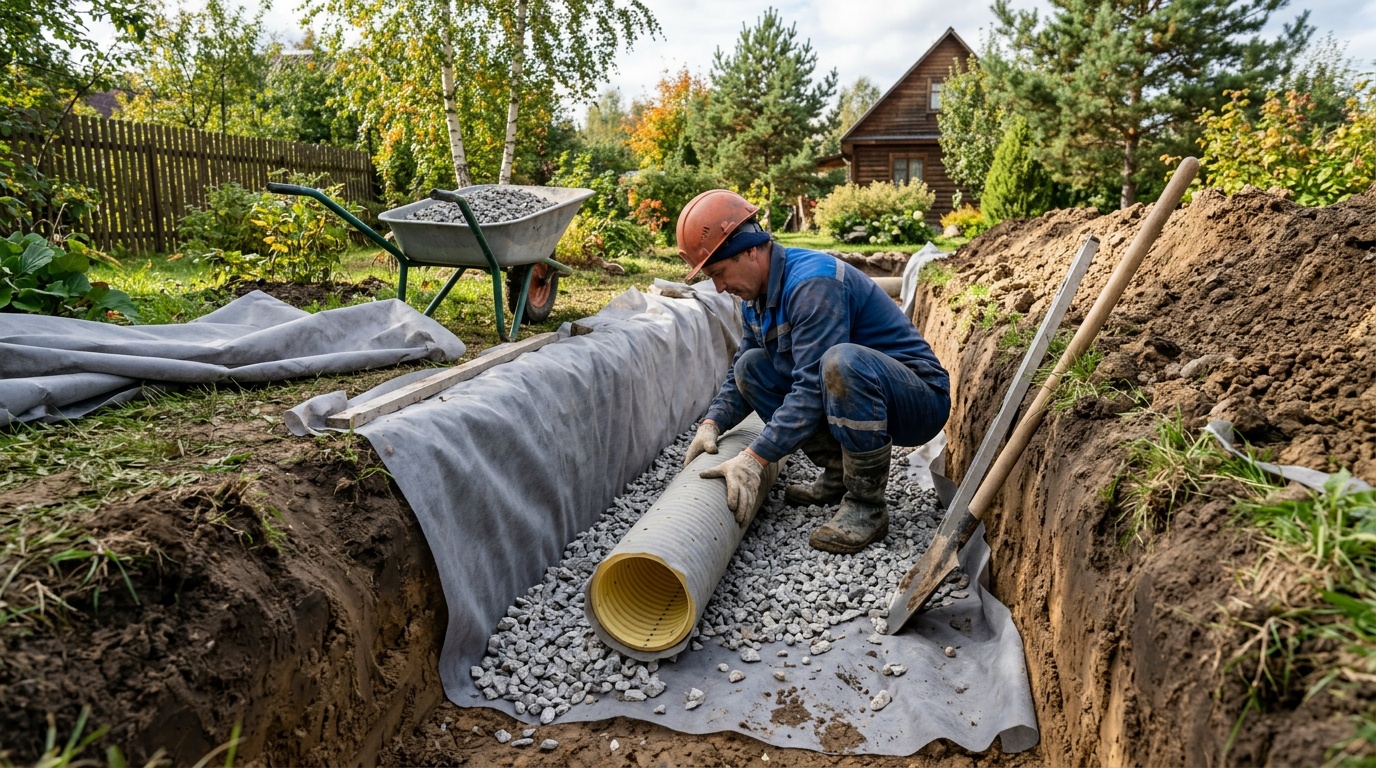

укладка дренажных труб в траншею на загородном участке, геотекстиль, щебень, труба с перфорацией, реалистичная атмосфера, детальная съёмка

Зонирование участка: дом, хозпостройки, сад, въезд

Зонирование делается до разметки, а не после. Потому что именно на этом этапе вы окончательно решаете, где стоит дом, где баня, где парковка, где огород.

Ключевые нормы отступов по СП 53.13330.2019 и местным ПЗЗ: - От жилого дома до границы участка: не менее 3 м - От хозпостройки до границы: не менее 1 м - От жилого дома соседа: не менее 6 м - От септика до жилого дома: не менее 5 м, до скважины — не менее 15–50 м

Ошибка в зонировании может лишить вас возможности поставить баню или гараж в нужном месте — придётся либо отступать, либо идти на нарушения. Выясняйте всё заранее.

Пути движения техники и будущие дорожки удобно сразу проектировать с учётом финальной схемы мощения тротуарной плиткой — чтобы не переносить покрытие после строительства.

Правильное зонирование — основа для полноценного ландшафтного проектирования, которое идёт следующим шагом после строительства коробки.

Разбивка осей фундамента — последний шаг перед котлованом

Разбивка осей — это перенос проектных координат дома с чертежа на реальный участок. По осям будут копать котлован и заливать фундамент.

Делать «на глаз» с рулеткой — нельзя. Даже отклонение в 5 см накапливается по углам и приводит к непрямоугольности коробки. Конкретно: отклонение 5 см на 10 м длины → прямоугольность коробки нарушена на 2–4 см по диагонали → зазоры при монтаже окон, перерасход плитки на кухне, переделка лестничного проёма. Стоимость исправления на этапе коробки — 50 000–150 000 ₽.

Инструменты геодезиста: теодолит или тахеометр, нивелир, вешки, обноска. Работа занимает 1–2 дня. Стоимость — 8 000–20 000 ₽.


Шаг 6. Коммуникации: что подвести ещё до заливки фундамента

Временные коммуникации — тема, которую сильно недооценивают. Стройка без воды и электричества — это экскаватор, который стоит и ждёт.

Временное электроснабжение

Для строительного электричества нужно получить временное подключение от сетевой организации. Это не быстро — от 1 до 3 месяцев, если нет технической возможности и нужно тянуть линию.

Срок зависит от трёх факторов: наличия резерва мощности у сетевой организации, расстояния до ближайшей трансформаторной подстанции и загруженности подрядчика. Если срок критичен — подавайте заявку на постоянное подключение и параллельно арендуйте генератор: одно не мешает другому.

Сколько мощности нужно на стройку: - Сварочный аппарат: 4–6 кВт - Бетономешалка: 1,5–3 кВт - Болгарка: 1,5–2,5 кВт - Освещение + прочее: 2–3 кВт

Итого минимум — 10–15 кВт. Стандартные временные 5 кВт почти всегда мало.

При разводке временного кабеля закладывайте кабельные каналы с запасом — трассы ландшафтного освещения проще уложить сейчас, чем вскрывать покрытие повторно.

Альтернатива: дизельный генератор на аренду — 3 000–6 000 ₽/сутки. Дорого, но быстро.

Вода: подключиться, пробурить скважину или привозить

Три сценария:

Центральный водопровод — если рядом сеть. ТУ + подключение: 30 000–100 000 ₽, срок 1–3 месяца.

Скважина на воду — бурить лучше до начала основного строительства по двум причинам. Во-первых, буровой установке нужен свободный въезд — потом его может перекрыть коробка дома. Во-вторых, вода нужна на стройке уже с первых дней.

Стоимость бурения скважины: 2 500–5 500 ₽/пог. м. Глубина в Подмосковье — обычно 40–80 м. Итого: 100 000–440 000 ₽ с обустройством.

Привозная вода — для совсем краткосрочного периода. Бочка 5 000 л стоит 2 500–5 000 ₽ с доставкой.

Если планируете автоматический полив газона — систему автополива проектируют одновременно с прокладкой постоянного водопровода: трубы и кабельные трассы закладываются в одни траншеи.

Канализация на период стройки

Выбор зависит от срока строительства:

Решение Срок использования Стоимость
Биотуалет (аренда) 3–6 месяцев 3 000–6 000 ₽/мес с обслуживанием
Выгребная яма 6–18 месяцев 15 000–40 000 ₽ установка + откачка
Накопительный септик 12–24 месяца и постоянно 50 000–150 000 ₽ + монтаж

Выгребная яма глубиной более 3 м требует согласования с санэпидслужбой. Биотуалет — не требует ничего.


Сколько всё это стоит — реальные цифры

Добрались до самого важного блока. Постараюсь дать честные цифры, а не «от … до бесконечности».

рабочая тетрадь со сметой, рядом чашка кофе, карандаш и план участка, уютная атмосфера домашнего офиса

Геодезия и геология

Работа Москва и МО Регионы На что влияет стоимость
Топографическая съёмка 15 000–35 000 ₽ 8 000–20 000 ₽ Площадь, наличие строений
Геологические изыскания 40 000–90 000 ₽ 20 000–55 000 ₽ Кол-во скважин, глубина, срочность
Итого 55 000–125 000 ₽ 28 000–75 000 ₽

Что не входит в базовый пакет геологии: лабораторный анализ на агрессивность воды к бетону (если планируете цокольный этаж), зондирование под свайный фундамент. Доплата — ещё 10 000–30 000 ₽.

Расчистка и демонтаж

Цены сильно зависят от исходного состояния участка.

Снос построек: - Деревянные строения: 1 500–4 000 ₽/м² - Кирпичные: 3 000–7 000 ₽/м² - Разрушение бетонного фундамента: 2 500–6 000 ₽/м³

Вывоз мусора: - 1 машина 10 м³: 5 000–12 000 ₽ - Вывоз асбеста/шифера: 8 000–18 000 ₽/машина (специализированный полигон)

Корчевание: - Пень до 30 см: 2 000–4 000 ₽ - Пень 30–50 см: 4 000–8 000 ₽ - Пень свыше 50 см: 8 000–15 000 ₽

Планировка и дренаж

Работа Стоимость Примечание
Грубая планировка (срезка/подсыпка) 150–700 ₽/м² Зависит от объёма перемещения грунта
Завоз плодородного грунта 1 000–2 500 ₽/м³ Если свой гумус утерян
Глубинный дренаж 1 800–5 000 ₽/пог. м
Пристенный дренаж 2 500–7 000 ₽/пог. м
Ливневая канализация 2 000–5 000 ₽/пог. м

На дренаже нельзя экономить по одной простой причине: исправить его потом — вскрывать всё покрытие и переделывать заново. Это в 3–5 раз дороже, чем сделать сразу.

Итоговый бюджет и как сэкономить без потерь качества

Этап Минимум Максимум Где можно срезать
Документы (пошлины, нотариус) 5 000 ₽ 20 000 ₽
Геодезия + геология 55 000 ₽ 125 000 ₽ Можно сделать у студентов вуза (но только для дачи)
Расчистка и снос 30 000 ₽ 400 000 ₽ Часть ручной работы — самому
Организация площадки 40 000 ₽ 120 000 ₽ Аренда вместо покупки бытовки
Планировка + дренаж 50 000 ₽ 250 000 ₽ Нет, не рекомендую экономить
Временные коммуникации 20 000 ₽ 150 000 ₽ Генератор вместо постоянного подключения
Итого 200 000 ₽ 1 065 000 ₽

Типичный участок 10 соток в Подмосковье с одной ветхой постройкой, средним рельефом и высоким УГВ — 350 000–550 000 ₽ на полную подготовку.

Пустой ровный участок без строений — 150 000–250 000 ₽.

Четыре конкретных способа сэкономить без потери качества:

  1. Объединить геодезию и геологию у одного подрядчика — на комплекс дают скидку 15–20%, плюс меньше согласований.
  2. Заказать планировку и дренаж одним подрядом — экономия на мобилизации техники составляет 20 000–40 000 ₽.
  3. Сдать металлолом при расчистке — арматура, трубы, листовое железо уходят по 12–18 ₽/кг. С одной ветхой постройки реально выручить 10 000–30 000 ₽.
  4. Расчистку вести в межсезонье (октябрь–ноябрь) — ставки на спецтехнику ниже на 15–25%, и подрядчики охотнее идут на торг.

Что точно нельзя делать дешевле: геологические изыскания, разбивку осей фундамента, дренаж. Это три пункта, где экономия в 20 000–30 000 ₽ оборачивается потерями в 300 000 ₽+.


Сколько времени занимает подготовка участка

Ни один из конкурентов не даёт конкретного ответа на этот вопрос. А он важен: если вы хотите залить фундамент в мае, то стартовать нужно в сентябре–октябре прошлого года.

Этап Минимальный срок Типичный срок Что увеличивает
Сбор документов (ГПЗУ, уведомление) 3 недели 5–7 недель Зоны с особыми условиями, замечания от администрации
Геодезия 1 неделя 2–3 недели Большой участок, очередь у подрядчика
Геология 2 недели 3–4 недели Сезон, глубокое бурение, лабораторный анализ
Расчистка 3 дня 1–3 недели Объём сноса, количество деревьев
Организация площадки 3 дня 1 неделя
Планировка + дренаж 5 дней 2–3 недели Сложный рельеф, большой объём грунта
Временные коммуникации 1 неделя 4–12 недель Временное электроподключение от сети
Итого ~7 недель 2–4 месяца

Реалистичный суммарный таймлайн от покупки участка до первого ковша — 2–4 месяца.

Врезка: в каком месяце стартовать, чтобы к осени залить фундамент

Если цель — залить фундамент до начала заморозков (октябрь–ноябрь в Подмосковье), то: - Старт документов — сентябрь–октябрь предшествующего года - Геология — октябрь–ноябрь (оптимально — УГВ на максимуме) - Расчистка — март–апрель (после схода снега, до распутицы) - Планировка + дренаж — апрель–май - Котлован и фундамент — май–июнь


Ошибки, которые потом дорого обходятся

Это не абстрактные предупреждения. Это конкретные суммы и юридические последствия.

Начать строить без документов

Самовольная постройка — это строение, возведённое без уведомления о начале строительства или с нарушением разрешённого использования земли.

Что грозит: - Штраф по КоАП ст. 9.5 — для физлиц 2 000–5 000 ₽ (символически), для юрлиц — до 1 000 000 ₽ - Требование об устранении нарушения — то есть сносе - Отказ в постановке на кадастровый учёт - Сложности при продаже: покупатель либо отказывается, либо требует дисконт 20–30%

Узаконить самострой через суд — реально, но занимает 6–18 месяцев и стоит 50 000–200 000 ₽ в юридических расходах, плюс возможные перестройки под нормы.

Сделать всё правильно с самого начала — 0 ₽ сверху плюс спокойный сон.

Пропустить геологию и ошибиться с фундаментом

Наиболее тяжёлые последствия пропущенной геологии — проседание и трещины. По данным исследования National Research Council Canada (Marshall & Morrison, 1995), примерно в 48% случаев отказа фундамента причина — адмёрзание (аналог пучения при недостаточном заглублении), то есть прямое следствие неправильного определения глубины промерзания и типа грунта.

(Исследование 1995 года; современные геотехнические классификации расширяют перечень причин, однако пучение при недостаточном заглублении остаётся ведущим фактором в климатических зонах с промерзанием грунта.)

Что происходит через 3–5 лет: - Трещины по углам оконных и дверных проёмов - Перекос дверных коробок, окна начинают «закусывать» - В цокольных помещениях — вода

Замена фундамента уже с коробкой — это вывешивание дома на домкратах, разработка нового фундамента, повторная гидроизоляция. Стоимость: 30–50% от цены всего дома. Для дома за 5 000 000 ₽ — 1,5–2,5 миллиона.

Геология стоила бы 40 000–90 000 ₽.

Ошибки при расчистке и планировке

Расчистка и планировка кажутся простыми операциями — и именно здесь совершают ошибки, которые аукаются годами.

Закопать пни вместо корчевания. Соблазн велик: вырубили, засыпали, забыли. Но корни разлагаются 5–10 лет, образуя пустоты в грунте. Через 3–5 лет — провалы отмостки, трещины в дорожках, а в худшем случае дифференциальная осадка фундамента. Корчевание стоит 2 000–15 000 ₽ за пень. Исправление осадки — сотни тысяч.

Вывезти плодородный слой вместо складирования. Гумус вывезли «чтобы не мешался» — и теперь для газона и посадок нужно завозить грунт по 800–2 000 ₽/м³. На участок 10 соток это 80 000–200 000 ₽ ненужных расходов.

Сделать уклон от дома меньше 3 см/м. Вода стоит у цоколя, промерзает, разрушает гидроизоляцию. Через 5–7 лет — сырость в подвале и нарастающее разрушение фундаментной ленты.

Смонтировать дренаж после засыпки щебнем. Дренажные трубы укладываются до финальной засыпки. Если сделать потом — нужно вскрывать покрытие, перекапывать и переделывать. Стоимость переделки в 3–5 раз выше, чем при правильной последовательности.

Плохо организовать площадку и потерять время на логистике

Три самых частых ошибки организации площадки из моей практики:

  1. Нет въезда — грузовик с блоками не заезжает, разгружают вручную на улице. Допработа бригады — 20 000–40 000 ₽ за день.
  2. Нет склада — цемент промок, схватился в мешках. 50 мешков по 500 ₽ = 25 000 ₽ в мусор.
  3. Нет ограждения — ночью украли инструмент. Плюс штраф от инспекции за несоблюдение требований охраны труда.

Чек-лист: проверьте, готов ли участок к строительству

Пройдитесь по каждому пункту перед тем, как заказывать экскаватор.

Документы: - ☐ Получена выписка ЕГРН (не старше 30 дней) - ☐ Получен ГПЗУ - ☐ Подано уведомление о начале строительства, получен ответ об отсутствии нарушений - ☐ Запрошены технические условия на коммуникации

Изыскания: - ☐ Проведена топографическая съёмка - ☐ Проведены геологические изыскания, получен отчёт - ☐ Тип фундамента согласован с проектировщиком на основании геологии

Расчистка: - ☐ Старые постройки и фундаменты снесены и вывезены - ☐ Деревья и кустарники убраны, пни выкорчеваны - ☐ Мусор вывезен на полигон - ☐ Плодородный слой снят и сложен в бурт отдельно

Организация площадки: - ☐ Устроен временный въезд с твёрдым покрытием - ☐ Установлено ограждение по периметру - ☐ Организованы бытовка и санузел - ☐ Продумано место для склада материалов

Планировка и дренаж: - ☐ Выполнена грубая вертикальная планировка - ☐ Дренажная система спроектирована и смонтирована - ☐ Выполнена разбивка осей фундамента геодезистом

Коммуникации: - ☐ Организовано временное электроснабжение (достаточная мощность) - ☐ Решён вопрос с водой для строительства - ☐ Организована временная канализация


Короткие ответы на частые вопросы

Можно ли начать строить сразу после покупки участка?

Нет. Сначала нужно получить ГПЗУ и подать уведомление о начале строительства с ответным подтверждением от администрации. Без этого любые строительные работы формально незаконны. Весь пакет документов занимает 4–7 недель — закладывайте это время в план.

Нужна ли геология, если строю небольшой дачный дом?

Зависит от участка. Если соседи уже 20 лет стоят на ленточном фундаменте без трещин, грунт явно несклонный и УГВ низкий — можно ограничиться консультацией с местным геотехником. Но если участок в низине, на глине или с признаками подтопления — геология обязательна даже для бани. Переделка неправильного фундамента под дачным домиком стоит столько же, сколько и под полноценным.

Участок в низине и его регулярно топит — что делать?

Первым делом — заказать геологию с замером УГВ. Затем спроектировать систему водоотведения: глубинный кольцевой дренаж по периметру участка + ливневая канализация для отвода осадков. В запущенных случаях — подсыпка участка с подъёмом уровня на 50–100 см и устройство пластового дренажа под фундаментом. Это затратно, но это единственный надёжный способ. Если участок регулярно топит — советую рассмотреть услугу дренаж участка под ключ: мы делаем обследование и фиксируем смету до начала работ.

Обязательно ли нанимать подрядчика или можно самому?

Часть работ реально сделать самостоятельно: ручная расчистка кустарника, вывоз мусора, установка временного ограждения. Но геодезические изыскания, геологию и разбивку осей фундамента — только специалисты с оборудованием. Экскаваторные работы без опыта лучше не трогать: слишком велик риск задеть коммуникации или испортить планировку. Оцените свои навыки трезво — переделка стоит дороже найма с первого раза.

Нужно ли разрешение на подготовительные работы?

На расчистку участка, корчевание и снос хозяйственных построек разрешение обычно не нужно. Но есть нюансы: снос дома, который стоит на кадастровом учёте, требует снятия его с учёта и уведомления Росреестра. Вырубка деревьев в охранных зонах или на землях, граничащих с лесным фондом — согласование с уполномоченным органом. Если сомневаетесь — уточните в МФЦ заранее, это бесплатно и занимает 15 минут.


Итого

Подытожу главное — коротко и по делу:

Если хотите, чтобы всё это сделали за вас — от проекта до финального благоустройства участка — приезжайте на замер. Выезд и смета бесплатно.


Ирина Баранова

Автор статьи

Ирина Баранова

Ландшафтный дизайнер и генеральный директор студии in Garden
