Как подключить воду к частному дому: пошаговый гайд

Подключение к центральному водопроводу — это не один визит в водоканал, а цепочка согласований, технических работ и финальной приёмки. Многие начинают не с того конца: покупают трубы, нанимают экскаватор — и потом выясняют, что без договора с водоканалом всё это придётся переделывать.

Чтобы не застрять на полпути, важно понимать весь маршрут заранее: от первой заявки до акта ввода в эксплуатацию. В этой статье — полный порядок действий, список документов, технические требования и реальные цифры по стоимости.


Стоит ли подключаться к центральному водопроводу — или лучше скважина

Перед тем как идти в водоканал, стоит честно ответить себе: а нужно ли это вообще? Расскажу, как мы с клиентами принимаем это решение на этапе проектирования участка.

Когда подключение к центральному водопроводу имеет смысл

Центральный водопровод — оптимальный выбор при нескольких условиях одновременно.

Если магистраль рядом, а соседи уже подключены — почти всегда это лучший выбор, чем бурение.

Почему могут отказать — и что с этим делать

Отказ в подключении — не приговор, но нужно понимать причины.

Причина отказа Что делать
Перегрузка магистрали, нет свободной мощности Запросить информацию о планах модернизации сети, рассмотреть альтернативную точку подключения
Технические ограничения: диаметр трубы не позволяет дополнительный отбор Уточнить у водоканала, возможна ли прокладка от более крупной магистрали
Права на участок не оформлены или оформлены с ошибками Привести документы в порядок через Росреестр — без этого согласование невозможно
Дом не числится как объект капитального строительства Оформить дом по дачной амнистии или через уведомительный порядок

По Постановлению Правительства РФ № 644 (редакция ноябрь 2023 г.) водоканал обязан рассмотреть заявку и дать мотивированный отказ. Немотивированный отказ можно оспорить.

Центральный водопровод против скважины: коротко о главном

Честная таблица — без рекламы ни одного варианта.

Параметр Центральный водопровод Скважина Колодец
Стоимость подключения 80 000 – 350 000 ₽ 150 000 – 400 000 ₽ (бурение + обустройство) 30 000 – 80 000 ₽
Ежегодные расходы По счётчику: 3 000 – 10 000 ₽/год Обслуживание насоса, анализы: 5 000 – 15 000 ₽/год Обслуживание насоса: 3 000 – 8 000 ₽/год
Зависимость от аварий Есть — плановые и аварийные отключения Нет — автономность Нет — автономность
Качество воды Регулируется законодательно, ежедневный контроль Не регулируется федерально, ответственность владельца Не регулируется, ответственность владельца
Сложность оформления Высокая — несколько этапов согласований Средняя — нужна лицензия на водопользование Низкая — при глубине до 5 м лицензия не нужна
Срок службы системы Зависит от сетей водоканала Насос: 10–15 лет, скважина: 25–50 лет Насос: 10–15 лет, кольца: 30–50 лет

Колодец имеет смысл при неглубоком залегании грунтовых вод (до 5–8 м), небольшом суточном расходе и желании обойтись минимальными вложениями. Но качество воды нестабильно и требует регулярных анализов.

Вывод: если магистраль близко и качество воды в районе вызывает вопросы — центральный водопровод предпочтительнее. Если участок далеко от инфраструктуры — скважина может выйти дешевле и надёжнее.

По данным ЦСР (2024), фактический износ инфраструктуры водоснабжения в России достигает 68% по оценкам самих организаций ВКХ и 75% по данным Минстроя — при норме обновления сетей ≥4% в год против фактических 1,9–2%. Это объясняет, почему реальные сроки подключения устойчиво превышают нормативные.


С чего начать: порядок действий и куда обращаться

Вот здесь большинство людей теряются. Процесс непрозрачный, каждый чиновник говорит своё, и в итоге люди месяцами ходят по кругу. Расскажу алгоритм, который работает.

Шаг 1 — Подать заявку в водоканал

Первый шаг — заявка на получение технических условий. Куда подавать:

Что взять с собой: - Паспорт - Правоустанавливающие документы на участок (выписка из ЕГРН) - Документы на дом — если дом уже построен - Ситуационный план участка (можно распечатать с публичной кадастровой карты)

По закону водоканал обязан ответить в течение 5 рабочих дней. На практике — часто 10–14 дней.

Шаг 2 — Получить технические условия

Технические условия (ТУ) — документ, в котором водоканал прописывает параметры вашего будущего подключения: точку врезки в магистраль, допустимый диаметр трубы, требуемое давление, расстояние от магистрали.

ТУ — не разрешение на строительство. Это отправная точка для проектировщика: без ТУ проект не сделать.

Срок выдачи — до 20 дней по нормативу (ПП № 644). Срок действия ТУ — как правило, 2 года. Если затянуть с проектом — придётся получать заново.

Шаг 3 — Разработать и согласовать проект

Проект водоснабжения имеют право разрабатывать только организации с допуском СРО (саморегулируемой организации проектировщиков). Это важно: проект от «знакомого сантехника» водоканал просто не примет.

Что входит в проект: - Схема трассы от точки врезки до дома - Глубина прокладки с привязкой к нормативной глубине промерзания - Конструкция ввода через фундамент - Схема водомерного узла - Спецификация материалов

Согласование проекта проходит в водоканале и, если трасса пересекает другие коммуникации, — в профильных организациях (газовая служба, электросети, телекоммуникации). Каждое такое согласование занимает 2–4 недели и стоит 3 000–10 000 ₽ — учитывайте это при планировании бюджета. Чем детальнее ТУ — тем меньше вопросов на согласовании.

Шаг 4 — Заключить договор на подключение

Договор на технологическое присоединение — ключевой документ. В нём фиксируется:

Важно: земляные работы можно начинать только после подписания договора. Начать копать до этого — значит рисковать демонтажом за свой счёт.

После подключения — ещё один договор

Договор на технологическое присоединение — разовый. После того как система подключена и акт подписан, нужно заключить отдельный абонентский договор на водоснабжение (и договор на водоотведение, если есть центральная канализация). Это другой документ, другой отдел водоканала.

По абонентскому договору вы становитесь ежемесячным плательщиком. Без него вода формально не положена. Большинство водоканалов требуют оформить его до начала фактической подачи воды — не откладывайте.

Сколько времени занимает каждый этап

Это та информация, которую почему-то никто не собирает в одном месте. По моему опыту работы с клиентами:

Этап Нормативный срок Реальный срок
Рассмотрение заявки 5 рабочих дней 10–14 дней
Выдача технических условий до 20 дней (ПП № 644) 2–4 недели
Разработка проекта 2–4 недели
Согласование проекта 2–6 недель
Заключение договора 20 рабочих дней 4–6 недель
Земляные работы и монтаж 3–14 дней
Опрессовка и приёмка 1–2 недели
Итого от 1,5 до 4–6 месяцев

Разброс большой — зависит от региона, загрузки водоканала и того, насколько у вас в порядке документы с самого начала.


Особенности подключения в СНТ и ДНП

Огромная часть читателей этой статьи — дачники. И для них процедура принципиально другая.

В садовом товариществе (СНТ) или дачном некоммерческом партнёрстве (ДНП) водоснабжение, как правило, организовано через правление. Водоснабжающая организация здесь — само СНТ, а не районный водоканал. Это меняет всё.

Как это устроено:

Порядок действий:

  1. Написать заявление в правление СНТ
  2. Получить технические условия от правления
  3. Согласовать схему разводки по участку с председателем
  4. Подписать договор на водоснабжение с СНТ

Плюс: бюрократии меньше, чем при прямом подключении. Минус: качество воды и давление в сети — ответственность правления, а не регулятора. При проблемах с напором вы обращаетесь к председателю.

Если хотите прямого договора с водоканалом в обход СНТ — это возможно, но только если есть техническая возможность врезки в магистраль и вы прошли все шаги из предыдущего раздела. Обычно оправдано, если живёте круглый год и важно качество воды.


Какие документы нужны для подключения к водопроводу

Документы — это то, на чём чаще всего спотыкаются. Либо чего-то не хватает, либо срок действия истёк, либо форма не та.

При комплексном благоустройстве участка топографическая съёмка, как правило, уже входит в пакет проектной документации — и заказывать её отдельно не нужно.

Что собирает собственник

Базовый чеклист с указанием, где получить, сроком и стоимостью:

Документ Где получить Срок Стоимость
Паспорт МВД / МФЦ
Выписка из ЕГРН на участок МФЦ / Госуслуги / Росреестр онлайн 3 рабочих дня 290 ₽ (электронная) / 460 ₽ (бумажная)
Выписка из ЕГРН на дом МФЦ / Госуслуги 3 рабочих дня 290 ₽ / 460 ₽
ГПЗУ МФЦ / Госуслуги / местная администрация 14 рабочих дней Бесплатно
Ситуационный план Самостоятельно (публичная кадастровая карта) 1–2 часа Бесплатно
Топографическая съёмка Лицензированная геодезическая организация 1–2 недели 5 000–20 000 ₽
Технический паспорт дома БТИ / МФЦ 10–30 дней 1 500–5 000 ₽

Топосъёмку заказывайте непосредственно перед подачей документов — устаревшая съёмка (если на участке что-то менялось) может стать причиной отказа в согласовании проекта.

⚠️ Не забудьте про водоотведение. При рассмотрении заявки водоканал вправе запросить документы на систему водоотведения. Если у вас нет центральной канализации — убедитесь, что септик оформлен или вопрос решён. Откладывать канализацию «на потом» рискованно: можно застрять уже на этапе заявки.

Что выдаёт водоканал

По итогам прохождения всех этапов у вас на руках должны быть:

Следите за сроком действия ТУ. Если затянули с проектом или монтажом — ТУ аннулируются и придётся получать новые, а условия могут измениться.


Как устроен ввод воды в дом: схема и технические требования

Теперь перейдём к тому, как это физически устроено. По моему опыту, большинство ошибок при монтаже происходит именно из-за непонимания принципиальной схемы.

принципиальная схема водоснабжения частного дома — от магистрали до водомерного узла, технический чертёж с подписями элементов

Принципиальная схема: от магистрали до первого крана

Вода проходит следующий путь:

  1. Магистраль — центральная труба водоканала в грунте
  2. Врезка — точка соединения вашей трубы с магистралью
  3. Наружный трубопровод — труба от врезки до дома, проложенная в траншее
  4. Ввод через фундамент — место, где труба заходит в здание через гильзу
  5. Водомерный узел — счётчик с запорной арматурой и фильтром, устанавливается сразу после ввода
  6. Внутренняя разводка — трубы по дому к точкам водоразбора

Каждый элемент этой цепочки имеет технические требования. Пропустить или упростить любой — значит получить проблемы на приёмке или в эксплуатации.

На какой глубине прокладывать трубу

Главное правило: труба должна лежать на 0,5 м ниже нормативной глубины промерзания грунта для вашего региона. Не «примерно», не «около» — именно на 0,5 м глубже.

Регион Нормативная глубина промерзания Минимальная глубина прокладки
Москва и МО 1,4 м 1,9 м
Санкт-Петербург 1,2 м 1,7 м
Краснодар 0,5 м 1,0 м
Екатеринбург 1,8 м 2,3 м
Новосибирск 2,2 м 2,7 м
Казань 1,6 м 2,1 м

Если труба проходит под отапливаемым зданием или под дорогой с асфальтом — глубину можно уменьшить, но только по согласованию с проектировщиком.

Как правильно завести трубу через фундамент

Один из технически важных узлов, который часто делают неправильно.

Обязательно: - Труба заводится через стальную или чугунную гильзу с уплотнением - Диаметр гильзы — на 2 размера больше трубы, зазор заполняется просмоленной паклей или эластичным герметиком - Снаружи фундамента — гидроизоляция места прохода

Почему нельзя просто пробить отверстие без гильзы: при осадке фундамента и температурных деформациях труба деформируется — сначала появляются микротрещины, затем протечка. Найти её в монолитном фундаменте крайне сложно и дорого.

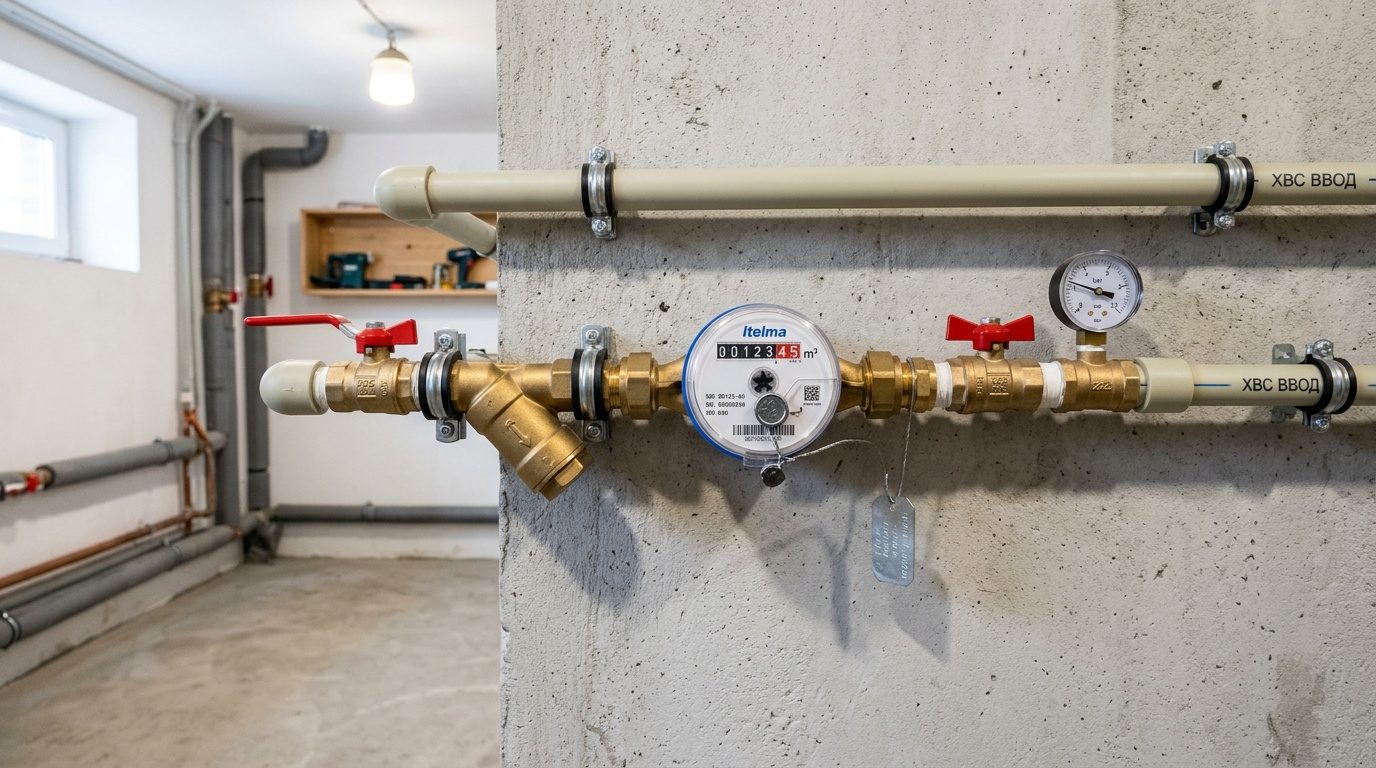

Водомерный узел: счётчик, запорная арматура и фильтр

Водомерный узел — это не просто счётчик. Это полноценный технический узел, состав которого регламентирован Постановлением Правительства № 2130 от 2021 года.

Стандартный состав по направлению потока воды:

  1. Шаровой кран до счётчика — позволяет перекрыть воду для обслуживания
  2. Фильтр грубой очистки (сетчатый, 100–150 мкм) — защищает счётчик от механических примесей
  3. Счётчик воды — опломбированный, класса точности B или C
  4. Обратный клапан — предотвращает обратный ток воды в магистраль
  5. Шаровой кран после счётчика — для работ на внутренней разводке

Устанавливается в помещении с температурой выше 0°C, доступном для проверки инспектором водоканала. Обычно это подвал или техпомещение.

Поверка счётчика — не забудьте через 6 лет

Межповерочный интервал для счётчиков холодной воды — 6 лет по ГОСТ Р 50601. Если пропустить поверку, водоканал переходит на начисление по нормативу потребления — это обычно вдвое дороже фактического расхода. Поверку проводит аккредитованная организация: с выездом на место (600–1 500 ₽) или с заменой счётчика на новый (1 500–3 000 ₽ вместе с работой).


Какие трубы выбрать и что ещё понадобится

Мы добрались до выбора материалов — темы, в которой легко переплатить или ошибиться.

ПНД, ПВХ или металл — что лучше для наружной прокладки

Параметр ПНД (полиэтилен низкого давления) ПВХ Сталь оцинкованная
Стойкость к замерзанию Высокая — эластичен при расширении Средняя — хрупок при низких температурах Высокая
Долговечность 25–50 лет (реальная эксплуатация) 25–40 лет 15–25 лет (коррозия)
Цена (трубы) 35–140 ₽/пог. м 30–90 ₽/пог. м 200–500 ₽/пог. м
Сложность монтажа Низкая — гибкий, режется ножом Средняя Высокая — сварка или резьба
Допуск водоканала Да, широко принят Уточнять в ТУ Да

Примечание по долговечности ПНД: производители заявляют 50–100 лет. По независимым техническим оценкам (EPIC, 2024) реальный ресурс в условиях питьевого водоснабжения составляет 25–50 лет — с учётом качества воды, давления и условий прокладки.

Цены на ПНД по диаметрам:

Диаметр Цена
25 мм 35–55 ₽/пог. м
32 мм 55–90 ₽/пог. м
40 мм 90–140 ₽/пог. м

Для наружной прокладки в грунте рекомендую ПНД. Он эластичен, не боится промерзания, не ржавеет и прост в монтаже. Именно его указывают в большинстве проектов.

Как выбрать диаметр трубы

Диаметр зависит от трёх факторов: расстояние от врезки до дома, количество точек водоразбора и давление в магистрали (указывается в ТУ).

Ориентировочная таблица подбора:

Длина трассы 1–2 санузла 3+ санузла
До 20 м 25 мм 32 мм
20–50 м 32 мм 40 мм
Более 50 м 40 мм 50 мм

По стандарту EPA, нормативный диапазон давления на вводе составляет 2,8–4,1 бар. При давлении выше 5,5 бар обязателен редуктор давления — иначе быстрее изнашивается арматура и страдает счётчик. Конкретный диаметр — всегда в проекте.

Что докупить: арматура, фитинги, расходники

Список того, что понадобится помимо трубы:

Покупайте фитинги с небольшим излишком: в процессе монтажа часть идёт в брак, а ехать за одной муфтой — потеря полдня.


Земляные работы и прокладка трубы по участку

Самый физически трудоёмкий этап. И тот, на котором чаще всего экономят неправильно.

Как копают траншею: размеры и требования

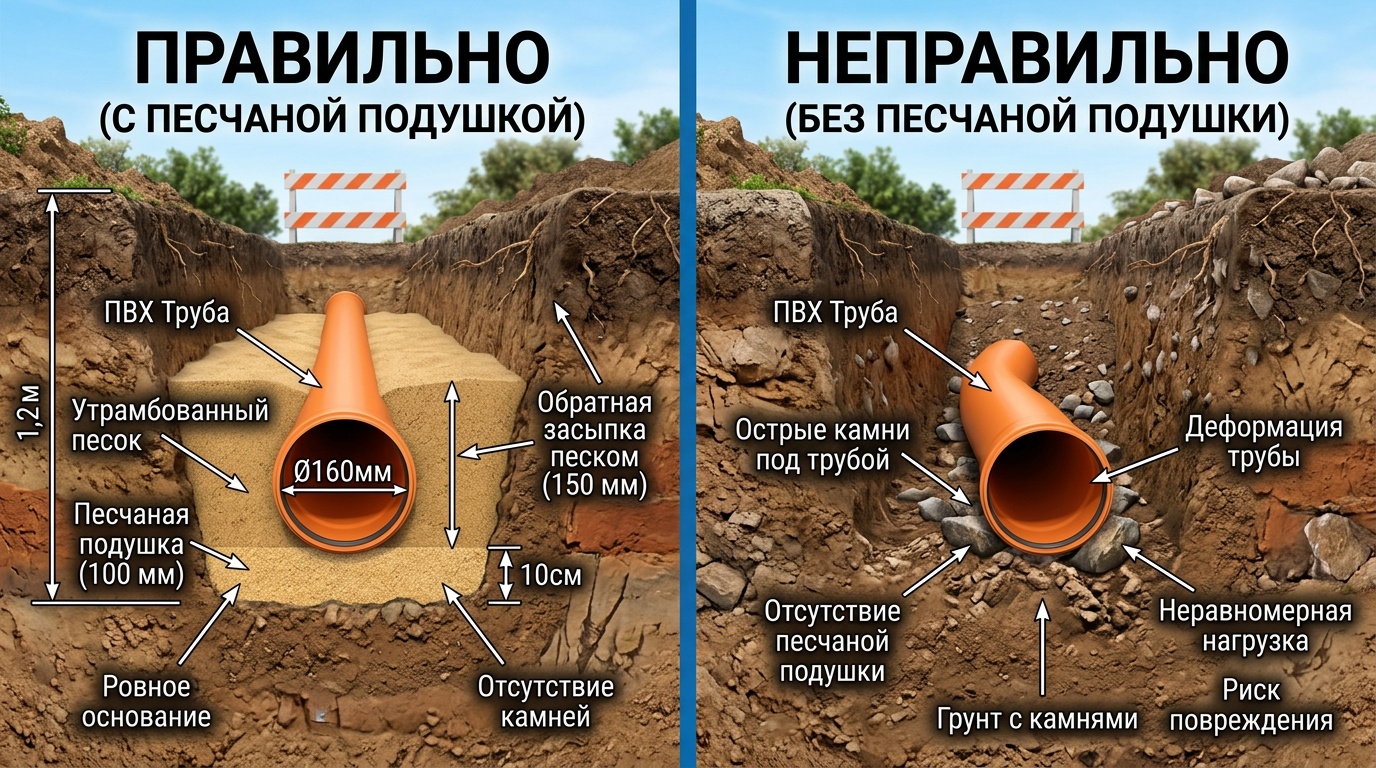

Стандартные требования к траншее:

Что нельзя допускать: острые камни, куски кирпича, строительный мусор рядом с трубой. При осадке грунта они прорежут или деформируют трубу.

Если одновременно делаете дренаж участка — земляные работы выгоднее совмещать.

«Мы в In Garden почти никогда не делаем водопровод отдельно. Дренаж, автополив, электрика для освещения — всё закладывается одним этапом. Экономия на земляных работах и восстановлении покрытий составляет реальные 15–25%.»

Ирина Баранова, руководитель студии In Garden

Один проход экскаватора обходится значительно дешевле, чем три отдельных.

После засыпки траншеи в зоне дорожек и площадок потребуется восстановление: укладка тротуарной плитки или отмостки — учитывайте это при составлении бюджета.

Нужно ли утеплять трубу и чем

Утепление обязательно, если труба проходит выше нормативной глубины промерзания хотя бы на каком-то участке трассы. Например, при подъёме к дому или на участке с высоким залеганием скалы.

Два варианта:

Скорлупа из пенополиуретана (ППУ) - Цена: 80–200 ₽/пог. м в зависимости от толщины - Плюсы: пассивный, не требует электричества, долговечен - Минусы: добавляет объём к трубе, требует нахлёста на стыках

Греющий саморегулирующийся кабель - Цена: 400–1 500 ₽/пог. м + монтаж - Плюсы: активная защита, можно прокладывать на любой глубине - Минусы: потребляет электроэнергию (около 10–20 Вт/пог. м), нужна точка питания

Для большинства участков в средней полосе достаточно ППУ-скорлупы + правильной глубины. Греющий кабель — для сложных случаев или очень холодных регионов.

Врезка в центральную магистраль: кто это делает и как

Вот об этом конкуренты почему-то молчат, а вопрос принципиальный.

Врезку в магистраль выполняет только водоканал или подрядчик с официальным допуском. Самостоятельная врезка — административное нарушение, штраф и обязательный демонтаж за счёт собственника. Не стоит рисковать.

Два метода врезки:

  1. Под давлением (горячая врезка) — без отключения магистрали. Используется специальное оборудование — седловой хомут с вентилем и шаровое сверло. Остальные абоненты не замечают ничего. Предпочтительный вариант.

  2. С отключением участка магистрали — применяется, когда конструкция трубы или давление не позволяют врезаться под давлением. Требует согласования с другими абонентами, обычно проводится ночью или в выходной.

Что нужно согласовать до начала работ по врезке: - Дата и время (водоканал назначает сам) - Присутствие представителя собственника - Готовность траншеи и трубы со своей стороны


Разводка воды внутри дома

С уличной частью разобрались. Теперь — внутри.

Последовательная или коллекторная схема — в чём реальная разница

Два принципиально разных подхода:

Последовательная (тройниковая) схема - Трубы разводятся от водомерного узла к каждой точке последовательно, с отводами - Дешевле в монтаже: меньше труб и фитингов - Минус: когда одновременно открыты несколько кранов — давление падает. Включил душ, а на кухне напор упал вдвое.

Коллекторная схема - От водомерного узла идёт коллектор, от которого к каждой точке водоразбора — отдельная труба - Дороже: больше труб, нужен коллектор - Плюс: стабильный напор на каждой точке независимо от того, что открыто в другом месте

«В доме с двумя санузлами и кухней коллекторная разводка — не роскошь, а необходимость. Когда на кухне моют посуду, а в душе кто-то стоит, последовательная схема просто не справляется с давлением.»

Ирина Баранова, руководитель студии ландшафтного дизайна In Garden

Для дома с 2+ санузлами и кухней — коллекторная схема однозначно оправдывает вложения. Для небольшого дачного домика с 1–2 точками — последовательная вполне достаточна.

При комплексном монтаже внутри дома — удобный момент совместить прокладку водопровода с электрикой для освещения участка и слаботочными кабелями: открытые стены и полы перекладывать дважды — дорого.

Как сделать горячую воду: бойлер, котёл или центральный ГВС

Три сценария с честной оценкой:

Накопительный водонагреватель (бойлер) - Стоимость оборудования: от 12 000 до 50 000 ₽ (объём 80–200 л) - Плюсы: независимость, стабильная температура, нет газовых рисков - Минусы: нагрев занимает время (1,5–2 часа), высокое потребление электричества

Двухконтурный газовый котёл - Стоимость: от 35 000 до 150 000 ₽ + монтаж от 30 000 ₽ - Плюсы: мгновенный нагрев, одно устройство для отопления и ГВС - Минусы: нужен газ и его проект, требует обслуживания

Центральный ГВС посёлка - Если в вашем посёлке есть — подключение аналогично холодной воде - Плюсы: не нужно оборудование - Минусы: сезонные отключения, высокие тарифы, часто нестабильная температура

Для большинства загородных домов оптимум — газовый котёл, если есть газ, или бойлер на 150–200 л, если нет.

Когда нужна фильтрация — и какой фильтр ставить на вводе

Вот что многие упускают: центральная вода соответствует нормам по микробиологии, но по жёсткости и хлору — часто нет.

По опыту работы в Подмосковье: жёсткость воды в большинстве районов превышает комфортный порог. Это накипь на нагревательных элементах, белый налёт, сухость кожи после душа.

«Анализ воды за 2 000–5 000 ₽ — это самое разумное вложение перед покупкой фильтров. В практике нашей студии я видела, как люди покупали умягчители за 40 000 ₽ туда, где нужен был только угольный фильтр за 5 000 ₽.»

Ирина Баранова, ландшафтный дизайнер и архитектор

Базовый комплект на вводе (уже часть водомерного узла): - Фильтр грубой очистки — защищает всё оборудование от механических примесей, обязателен

Дополнительно — по результатам анализа воды: - Умягчитель (ионообменный) — при жёсткости выше 7 мг-экв/л; цена от 25 000 ₽ - Угольный фильтр — при высоком содержании хлора; цена от 5 000 ₽ - Обратный осмос — для питьевой воды на отдельный кран; цена от 8 000 ₽

Сделайте анализ воды до выбора фильтров — это стоит 2 000–5 000 ₽ и поможет не переплатить за ненужное оборудование.


Финальный этап: проверки, документы и сдача системы

До включения воды остался последний шаг. Пропустить его нельзя.

Опрессовка — что это и зачем нужна

Опрессовка — это гидравлическое испытание системы давлением, которое в 1,5 раза превышает рабочее. Если рабочее давление в вашей сети 3 бар — испытательное давление будет 4,5 бар.

Цель: выявить скрытые протечки до того, как траншея засыпана и стены закрыты отделкой.

Важно: опрессовка выполняется до засыпки траншеи и до закрытия труб в стенах. Без акта опрессовки водоканал систему не примет.

Выполняет опрессовку монтажная организация с составлением акта. Занимает несколько часов.

Акт приёмки и пломбировка счётчика

После успешной опрессовки:

  1. Представитель водоканала приходит на объект (вызывается заявкой)
  2. Проверяет соответствие выполненных работ проекту и ТУ
  3. Проверяет водомерный узел — состав, место установки, доступность
  4. Пломбирует счётчик — в присутствии собственника
  5. Составляет и подписывает акт ввода в эксплуатацию

Счётчик пломбирует только представитель водоканала. Самостоятельно это сделать нельзя — сорванная пломба означает перерасчёт за весь период.

водомерный узел в подвале частного дома — счётчик с пломбой, шаровые краны, фильтр, аккуратный монтаж

Что нужно знать после подключения

Вы теперь абонент водоснабжающей организации. У вас есть права и обязанности.

Ваши права как абонента: - Бесперебойная подача воды нормируемого качества - Уведомление о плановых отключениях не менее чем за 3 дня - Перерасчёт при неподаче воды сверх нормативного времени

Ваши обязанности: - Своевременная оплата по показаниям счётчика - Сохранность пломб на счётчике - Допуск представителей водоканала для проверки узла - Уведомление водоканала о любых изменениях в системе - Запрет на самовольные врезки в систему - Поверка счётчика раз в 6 лет (межповерочный интервал по ГОСТ Р 50601); пропуск — начисление по нормативу вместо показаний

Передача показаний

Показания передают до 25-го числа каждого месяца — через личный кабинет на сайте водоканала, мобильное приложение, по телефону горячей линии или лично в офисе. Если не передать вовремя — за первые 3 месяца начисляют по среднемесячному потреблению, затем по нормативу. Это обычно вдвое выше фактического расхода.


Сколько стоит подключить воду к частному дому в 2026 году

К этому моменту вы уже понимаете, из чего складывается работа, — поэтому цифры воспримутся адекватно.

Тариф технологического присоединения — платёж водоканалу

Это разовый платёж водоснабжающей организации за само право подключения. Тарифы устанавливаются региональными регуляторами и существенно различаются.

Диапазон по России в 2026 году: - Минимум (небольшие города, сельская местность): от 10 000 ₽ - Средний диапазон (Подмосковье, региональные центры): 30 000–60 000 ₽ - Максимум (Москва, дефицитные направления): от 80 000 ₽ и выше

Что входит в тариф: работа водоканала по врезке и оформлению документов. Что не входит: ваш проект, ваша труба, ваши земляные работы.

Стоимость проекта водоснабжения

Проект — обязательный документ, без которого водоканал не заключит договор.

Тип объекта Стоимость проекта
Простое подключение (до 30 м, без пересечений) 15 000 – 25 000 ₽
Стандартный частный дом 20 000 – 40 000 ₽
Сложная трасса (пересечения, большое расстояние) от 40 000 ₽

Сэкономить на проекте, взяв неаккредитованную организацию — значит потерять деньги дважды: заплатить заново нормальному проектировщику.

Земляные и монтажные работы

Самая вариативная статья. Зависит от длины трассы, типа грунта, доступности участка для техники.

Если на участок нет подготовленного въезда — устройство заезда стоит включить в смету заранее: иначе это и есть основание для двойного тарифа на копку.

Итого: от чего зависит финальная цена

Сводная таблица по всем статьям расходов:

Статья расходов Минимум Максимум
Тариф технологического присоединения 10 000 ₽ 80 000 ₽
Топографическая съёмка 5 000 ₽ 20 000 ₽
Проект водоснабжения 15 000 ₽ 40 000 ₽
Согласования с третьими организациями (при пересечениях) 0 ₽ 30 000 ₽
Материалы (труба, фитинги, узел) 15 000 ₽ 50 000 ₽
Земляные работы (20–50 м) 20 000 ₽ 80 000 ₽
Монтаж трубы и узла 15 000 ₽ 50 000 ₽
Опрессовка и сдача 5 000 ₽ 15 000 ₽
Непредвиденные расходы (10%) 8 000 ₽ 30 000 ₽
Итого «под ключ» ~93 000 ₽ ~395 000 ₽

Реалистичный коридор для трассы 20–50 м: от 80 000 до 350 000 ₽. Главные факторы разброса — длина трассы, регион, сложность врезки и тариф технологического присоединения.

Как сэкономить без потери качества

Что реально сделать самостоятельно: - Обратная засыпка траншеи после приёмки — сэкономите 10 000–20 000 ₽ - Часть внутренней разводки (если есть навык) - Сбор документов для проекта — топосъёмка уже оплачена, выписки из ЕГРН бесплатны

Что нельзя делать без допуска: - Врезку в магистраль — только водоканал - Составление проекта — только организация с допуском СРО

Где ошибка обходится дорого: - Неправильная глубина трубы → промерзание зимой, перекладка за свой счёт - Некачественные дешёвые фитинги → скрытая протечка после засыпки - Неправильный диаметр → слабый напор, переделка разводки

Когда вы благоустраиваете участок комплексно — разумно совместить прокладку водопровода с другими коммуникациями. Мы в студии In Garden часто делаем автополив, дренаж и водоснабжение одним этапом земляных работ: это реально экономит 15–25% на копке и восстановлении покрытий. Если вам нужна помощь с автополивом или газоном и дорожками — вот ссылки на наши услуги.


Ошибки, которые потом дорого исправлять

По опыту работы с десятками участков — вот откуда приходят самые болезненные проблемы.

наглядное сравнение — правильно и неправильно уложенная труба в траншее, слева с подушкой из песка, справа без

Ошибки на этапе документов и согласований

Ошибка Последствие Как избежать
Просрочили технические условия Новое получение ТУ — ещё 2–4 недели и деньги Контролировать срок (обычно 2 года), при задержках проекта — продлевать
Неверная или устаревшая топосъёмка Отказ в согласовании проекта Заказывать съёмку непосредственно перед подачей документов
Начали земляные работы до договора Предписание остановить и демонтировать Дождаться подписанного договора — только потом к экскаватору
Не учли пересечения с другими коммуникациями Задержка согласования на месяц и более Проверить наличие газа, электрики, связи по трассе до начала проектирования

Ошибки при прокладке трубы

Ошибки при внутреннем монтаже


Главное


Часто задаваемые вопросы

Сколько стоит подключить воду к частному дому от центрального водопровода в 2026 году?

При трассе 20–50 м итоговая стоимость «под ключ» составляет от 80 000 до 350 000 ₽. Разброс объясняется региональными тарифами технологического присоединения (от 10 000 до 80 000 ₽), длиной трассы, типом грунта и сложностью врезки. В Подмосковье реалистичный бюджет — 130 000–200 000 ₽.


Можно ли самостоятельно врезаться в центральный водопровод?

Нет. Самовольная врезка — нарушение статьи 7.20 КоАП РФ. Штраф плюс обязательный демонтаж за счёт собственника. Врезку выполняет только водоканал или подрядчик с официальным допуском, после заключения договора на технологическое присоединение.


Какие документы нужны для подключения частного дома к центральному водопроводу?

Базовый пакет от собственника: паспорт, выписки из ЕГРН на участок и дом (3 рабочих дня, до 460 ₽), ГПЗУ (бесплатно через МФЦ/Госуслуги, 14 рабочих дней), ситуационный план (бесплатно), топографическая съёмка (5 000–20 000 ₽, 1–2 недели). В ряде случаев — технический паспорт дома. После подачи документов водоканал выдаёт технические условия, на основе которых разрабатывается проект.


Сколько времени занимает подключение к центральному водопроводу от заявки до приёмки?

Реалистичный срок — от 1,5 до 6 месяцев. Нормативные сроки: рассмотрение заявки — 5 дней, выдача ТУ — до 20 дней (ПП № 644), договор — 20 дней. На практике каждый этап занимает вдвое больше, плюс время на разработку и согласование проекта.


На какую глубину прокладывают трубу водопровода к частному дому?

На 0,5 м ниже нормативной глубины промерзания грунта для вашего региона. Для Москвы и Подмосковья — не менее 1,9 м. Для Краснодара — от 1,0 м. Для Новосибирска — от 2,7 м. Конкретную глубину указывает проектировщик.


Что такое технические условия на водоснабжение и зачем они нужны?

Технические условия (ТУ) — документ водоканала с параметрами вашего подключения: точка врезки, допустимый диаметр, давление в сети. Без ТУ нельзя разработать проект и заключить договор. Срок действия ТУ — обычно 2 года, после чего нужно получать заново.


Могут ли отказать в подключении к центральному водопроводу — и что делать?

Да, основания: перегрузка магистрали, технические ограничения сети, ненадлежащее оформление документов на участок. Водоканал обязан дать мотивированный отказ. Немотивированный можно оспорить. При отказе по техническим причинам стоит уточнить альтернативную точку подключения или возможность усиления сети.


Что такое опрессовка водопровода и обязательна ли она?

Опрессовка — гидравлическое испытание системы давлением, в 1,5 раза превышающим рабочее. Выполняется до засыпки траншеи и до закрытия труб в стенах. Без акта опрессовки водоканал систему не примет. Составляется официальный акт монтажной организацией.


Что лучше: подключиться к центральному водопроводу или пробурить скважину?

При магистрали в пределах 300 м и загрязнённых грунтовых водах — центральный водопровод предпочтительнее: регулируемое качество воды, нет забот о насосе. Скважина выгоднее при удалённости от магистрали (более 100–150 м), чистых подземных водах и нежелании зависеть от отключений. Колодец — при неглубоких грунтовых водах (до 5–8 м) и минимальном бюджете на старте.


Нужно ли утеплять трубу водопровода при наружной прокладке?

Если труба проложена на нормативную глубину — утепление не обязательно, но желательно в местах выхода к поверхности. Если глубина меньше нормативной (например, из-за скальных пород) — утепление обязательно. Варианты: скорлупа из пенополиуретана (80–200 ₽/пог. м) или саморегулирующийся греющий кабель (400–1 500 ₽/пог. м).


Что входит в водомерный узел и какие требования к его установке?

Стандартный состав по ходу воды: шаровой кран → фильтр грубой очистки → счётчик → обратный клапан → шаровой кран. Устанавливается в отапливаемом помещении (температура >0°C), доступном для проверки инспектором водоканала. Требования закреплены в Постановлении Правительства № 2130 от 2021 года.


Какие трубы выбрать для подключения к центральному водопроводу: ПНД, ПВХ или металл?

Для наружной прокладки в грунте — ПНД (полиэтилен низкого давления). Он эластичен, не ржавеет, выдерживает промерзание без трещин, прост в монтаже и стоит 35–90 ₽/пог. м в зависимости от диаметра (25–32 мм). ПВХ хрупок при низких температурах, сталь ржавеет за 15–25 лет.


Кто пломбирует счётчик воды и можно ли сделать это самостоятельно?

Счётчик пломбирует только представитель водоснабжающей организации — в присутствии собственника, при финальной приёмке системы. Самостоятельно ставить пломбу нельзя. Сорванная или отсутствующая пломба означает перерасчёт за весь период без показаний.


Можно ли начать земляные работы до подписания договора с водоканалом?

Нет. Работы на участке до заключения договора на технологическое присоединение — это основание для предписания об остановке работ и демонтаже. Договор подписывают — и только потом вызывают экскаватор.


Нужна ли фильтрация воды при подключении к центральному водопроводу?

Фильтр грубой очистки в водомерном узле обязателен по нормативу. Дополнительная фильтрация — по результатам анализа воды. В большинстве районов Подмосковья жёсткость воды превышает комфортный порог: рекомендуется умягчитель (от 25 000 ₽). При высоком хлоре — угольный фильтр (от 5 000 ₽). Анализ воды стоит 2 000–5 000 ₽ — сделайте его до выбора оборудования.


Как передавать показания счётчика воды после подключения?

Показания передают до 25-го числа каждого месяца — через личный кабинет на сайте водоканала, мобильное приложение, по телефону горячей линии или лично в офисе. Если не передать вовремя — за первые 3 месяца начисляют по среднемесячному потреблению, затем по нормативу (вдвое выше фактического расхода).


Чем отличается договор на технологическое присоединение от абонентского договора?

Договор на технологическое присоединение — разовый: подписывается до начала работ и фиксирует, кто и что делает при подключении. Абонентский договор на водоснабжение — постоянный: заключается после подключения и регулирует ежемесячную оплату по тарифу. Без абонентского договора воды формально не положено.


Особенности подключения в СНТ: чем отличается от стандартной процедуры?

В СНТ водоснабжающая организация — само товарищество, а не районный водоканал. Договор заключается с правлением, тариф устанавливает правление. При проблемах с давлением и качеством воды обращаться нужно к председателю. Прямой договор с водоканалом в обход СНТ возможен, но требует отдельной технической возможности врезки в магистраль и полного цикла согласований.

Ирина Баранова

Автор статьи

Ирина Баранова

Ландшафтный дизайнер и генеральный директор студии in Garden
