Большинство людей начинают строить гараж не с фундамента, а с вопроса: «А как у соседа сделано?» И это первая ловушка. Сосед мог залить плиту на плотном суглинке, а у вас на участке торф в полтора метра — и его решение просто не подойдёт.
Главный страх понятен: сделаю неправильно, через два года поведёт стены, лопнет отмостка, перекосит ворота. Этот страх обоснован — переделывать фундамент катастрофически дорого. Поэтому разобраться в теме заранее важнее, чем кажется.
Расскажу всё по порядку: от выбора типа фундамента до того, когда можно наконец класть первый ряд стен.
Первый вопрос, который задаёт каждый, кто ещё не взял в руки лопату. Ответ зависит от трёх вещей: какой у вас грунт, насколько высоко грунтовые воды и из чего будут стены.
Лента — это заглублённая полоса бетона по периметру и под несущими стенами. Подходит под кирпичный, газобетонный и блочный гараж на плотных и средней плотности грунтах. Именно ленту строят чаще всего — и не потому, что «так все делают», а потому, что она реально оправдана на большинстве участков.
Преимущества перед плитой: меньше бетона, дешевле, проще армирование. Ленту можно сделать полностью своими руками без спецтехники.
По сравнительному анализу GoliathTech, для небольших строений на устойчивом грунте лента — наиболее экономичный вариант: трудозатраты на её устройство в 2–3 раза ниже, чем при свайном методе.
Главное ограничение — не подходит при высоком уровне грунтовых вод (УГВ менее 1 м от поверхности) и на слабых, торфяных грунтах.
Плита — это сплошная железобетонная плита по всей площади гаража. Стоит дороже ленты примерно в 1,5–2 раза, зато распределяет нагрузку равномерно на всё основание.
Когда плита безальтернативна:
Плита сложнее в исполнении и требует тщательного выравнивания. Но она прощает проблемный грунт там, где лента растрескается.
Столбчатый фундамент — ряд бетонных столбов под углами и пересечениями стен. Подходит для лёгкого металлического гаража-«ракушки» или каркасной постройки из профнастила.
Когда это оправдано:
Под кирпич или газобетон столбчатый не годится — не выдержит распределённую нагрузку от тяжёлых стен. Без ростверка (связывающей балки между столбами) нагрузка концентрируется в точках опоры, и при малейшей неравномерной осадке стены трескаются.
Свайный фундамент — это заглублённые опоры: металлические или бетонные. Бывает двух основных типов.
Винтовые сваи — металлические трубы с лопастью на конце, вкручиваются механически. Монтаж одной занимает 15–30 минут. Для гаража 6×4 м достаточно 6–9 свай диаметром 89–108 мм. Цена установки под ключ — 3 000–6 000 ₽ за сваю, итого 18 000–54 000 ₽ на гараж.
Буронабивные сваи — пробурённые скважины, армированные и залитые бетоном. Прочнее, но дороже. Оправданы при глубоком торфе (более 2 м) или рядом с водоёмом.
Когда свайный — правильный выбор: - Участок с уклоном более 30 см на длину гаража - Торфяники с нестабильным основанием - Высокий УГВ в сочетании со слабым грунтом
Важное ограничение: под кирпичный или газобетонный гараж сваи нужны обязательно с бетонным ростверком — монолитной балкой, которая связывает сваи и равномерно распределяет нагрузку от стен. Без ростверка — только лёгкие конструкции.

Вот сводная таблица, которая поможет принять решение:
| Тип фундамента | Подходящий грунт | Материал стен | Бюджет материалов (гараж 6×4 м) |
|---|---|---|---|
| Ленточный | Плотный, суглинок, супесь | Кирпич, газобетон, блоки | 40 000–70 000 ₽ |
| Монолитная плита | Любой, включая слабый и водонасыщенный | Любой | 80 000–130 000 ₽ |
| Столбчатый | Плотный непучинистый | Металл, каркас, дерево | 20 000–40 000 ₽ |
| Свайный (винтовые) | Слабый, торф, уклон | Лёгкие; с ростверком — любые | 30 000–55 000 ₽ |
Прежде чем выбирать тип фундамента — нужно понять четыре вещи: какой у вас грунт, насколько высоко грунтовые воды, какова глубина промерзания в вашем регионе и сколько весят планируемые стены. Только ответив на эти вопросы, можно принимать решение — а не копировать соседа.
Это самый недооценённый этап. Люди покупают цемент, пока не знают, что творится у них под ногами. А два соседних участка на одной улице могут требовать совершенно разных решений — просто потому, что один стоит на плотном песке, а другой на подсыпанном торфе.
Самый простой способ — выкопать яму глубиной 1–1,5 м в месте будущего гаража. Смотрите на послойный состав:
Быстрый тест на влажность: возьмите горсть земли, сожмите в кулак. Раскрыли ладонь — рассыпалась в труху? Сухой песок. Держит форму шара? Суглинок. Блестит, мажется? Глина.
По классификации FHWA, несущая способность плотного песка — 100–300 кПа, мягкой глины — 25–75 кПа; под лёгким гаражом достаточно основания с несущей способностью ≥ 100 кПа.
Если сомневаетесь, вызовите геолога. Частная геологическая разведка (3–4 точки бурения) стоит от 15 000 до 35 000 ₽ — это копейки по сравнению с переделкой фундамента.
Данные разведки особенно ценны на этапе ландшафтного проектирования участка — они помогают правильно расположить строения, дорожки и системы водоотвода ещё до начала любых земляных работ.
Три простых способа без лаборатории:
Если УГВ выше 1 м — без дополнительного дренажа участка обойтись сложно, а ленту придётся либо заглублять минимально с хорошей гидроизоляцией, либо выбирать плиту.
Вода при замерзании расширяется на 9%. По данным NAHB Research Center, морозное пучение способно поднять незащищённый фундамент на несколько сантиметров и разрушить стены — именно поэтому подошва заглубляется ниже зоны промерзания. Вот почему «стандартные» 50 см — прямой путь к трещинам в стенах.
Подошва ленточного фундамента должна находиться ниже глубины промерзания минимум на 10–20 см.
| Регион | Глубина промерзания |
|---|---|
| Краснодар, Ростов | 0,8 м |
| Москва, Санкт-Петербург | 1,4 м |
| Нижний Новгород, Казань | 1,6 м |
| Екатеринбург, Пермь | 1,8 м |
| Новосибирск, Омск | 2,2 м |
| Красноярск | 2,4 м |
| Сургут, Ханты-Мансийск | 2,5 м |
Для Москвы это означает: подошва фундамента на глубине 1,5–1,6 м. Для Екатеринбурга — 2 м. Разница огромная — и по объёму бетона, и по трудозатратам.
Кирпичный гараж 6×4 м весит примерно 40–60 тонн вместе с кровлей. Металлический гараж из профнастила — в 10–15 раз меньше.
Это напрямую влияет на ширину ленты и диаметр арматуры. Под газобетон достаточно ленты шириной 300–350 мм. Под кирпич — 400–500 мм.
По моему опыту, самая частая история выглядит так: человек едет на стройрынок «на глаз», берёт «с запасом» — и потом либо не хватает, либо остаётся лишний материал на 15 000 ₽. Разберём, как считать точно.
Чтобы адаптировать расчёт под свои размеры, используйте эти переменные:
Объём бетона (м³):
V = B × H × (2×L + 2×W + Lп) + 10% запаса
Продольная арматура ∅12 (п. м.):
A = 4 × (2×L + 2×W + Lп)
Опалубка — площадь щитов с двух сторон (м²):
Ооп = 2 × H_надземная × (2×L + 2×W + Lп)
Для гаража нестандартного размера — просто подставьте свои числа в эти формулы. Финальный результат можно проверить через онлайн-калькуляторы ленточного фундамента — их легко найти поиском.
Формула простая: глубина промерзания × 1,1 = глубина заложения подошвы.
Пример для Москвы: 1,4 × 1,1 = 1,54 м — округляем до 1,6 м. Пример для Екатеринбурга: 1,8 × 1,1 = 1,98 м — берём 2 м.
Если грунт непучинистый (сухой песок, крупный гравий) — можно уменьшить глубину на 30%, но только при подтверждённой геологии.
Возьмём стандартный гараж 6×4 м с одной поперечной стеной посередине.
Данные для расчёта: - Ширина ленты: 0,4 м - Высота ленты (глубина + надземная часть): 1,6 м + 0,3 м = 1,9 м - Длина периметра: (6 + 4) × 2 = 20 м - Длина поперечной стены: 4 м - Итого длина: 24 м
Объём = 0,4 × 1,9 × 24 = 18,2 м³
Добавляем 10% на потери и неровности стенок траншеи: 20 м³.
Это немало — для самомесения нужна либо большая бетономешалка, либо заказной бетон. Рекомендую заказывать миксер: М200 в 2026 году стоит около 5 000–5 500 ₽/м³, вся поставка обойдётся в 100 000–110 000 ₽, зато зальёте за один раз без холодных швов.
Минимальный диаметр продольных прутков для гаражного фундамента — 12 мм. Для кирпичного гаража — 14 мм.
Схема каркаса: - 4 продольных прутка (2 внизу, 2 вверху) на каждый пролёт - Поперечные хомуты ∅8 мм с шагом 300–400 мм
Расчёт для нашего примера 6×4 + поперечная стена: - Продольная арматура: 4 прутка × 24 м = 96 м (∅12 мм) - Хомуты: 24 м / 0,35 м = 69 штук × 1,6 м периметра хомута = 110 м (∅8 мм) - Итого: ≈100 м ∅12 + ≈115 м ∅8
По ценам 2026 года: арматура ∅12 — 75–90 ₽/м, ∅8 — 45–55 ₽/м. Итого на арматуру: около 14 000–17 000 ₽.
Опалубку часто считают «примерно» — и потом в разгар работ едут докупать доски. Считаем заранее.
Для нашего гаража 6×4 с надземной частью ленты 0,3 м: - Площадь щитов с двух сторон: 2 × 0,3 м × 24 м = 14,4 м² - Из досок 40×150 мм: 14,4 / 0,15 = ~96 погонных метров → берём 100 п. м. - Из фанеры 18 мм: 6–7 листов формата 1,22×2,44 м
Плюс 2–3 куба доски 50×50 на стойки и распорки. Зазоры в досках более 3 мм — закройте скотчем или рейкой, иначе потечёт цементное молоко.
Для гаражного фундамента минимальная допустимая прочность — около 17 МПа, это соответствует М200. По нормативу Wire Reinforcement Institute (WRI, Design of Slab-on-Ground Foundations TF-700) для нагружённых плит рекомендуется не ниже 20,7 МПа — это М250.
На практике:
Разница в цене между М200 и М250 — около 500–800 ₽/м³. На 20 м³ это всего 10 000–16 000 ₽ за существенный запас прочности. Не экономьте на марке.
Если заказной бетон недоступен и мешаете сами — вот рабочие пропорции по объёму (на 1 часть цемента):
| Марка | Цемент М500 | Песок | Щебень | В/Ц (вода/цемент) |
|---|---|---|---|---|
| М200 | 1 | 2,8 | 4,8 | 0,50–0,55 |
| М250 | 1 | 2,1 | 3,9 | 0,45–0,50 |
Воды — строго по соотношению В/Ц, не больше. Каждые 5 литров сверх нормы на куб бетона снижают марочную прочность на 10–15%. Лишняя вода — главный враг прочности при самомесе.
Перед поездкой в строительный магазин или на базу — два чеклиста.
Материалы (купить):
Инструменты и техника:
| Позиция | Купить или арендовать | Ориентировочная стоимость аренды |
|---|---|---|
| Лопаты, ломы | Купить | — |
| Уровень пузырьковый 2 м | Купить | — |
| Водяной уровень 10 м | Купить | — |
| Рулетка 10 м | Купить | — |
| Шнур разметочный | Купить | — |
| Бетономешалка 180–250 л | Арендовать | 600–1000 ₽/сутки |
| Виброплита (для подушки) | Арендовать | 1 500–2 500 ₽/сутки |
| Глубинный вибратор | Арендовать | 800–1 200 ₽/сутки |
| Болгарка (для резки арм.) | Купить или арендовать | 500–800 ₽/сутки |
Виброплиту берите обязательно — ручная трамбовка подушки даёт результат вдвое хуже, а подушка — это половина долговечности фундамента.
С этим разобрались — переходим к тому, что делается первым на любом фундаменте, независимо от его типа.
Типичная ошибка — размечают периметр по четырём углам и натягивают шнур. Но не проверяют диагонали. Итог: трапеция вместо прямоугольника, и стены потом не сходятся.
Метод «египетского треугольника»: соотношение сторон 3:4:5 даёт прямой угол.
Для гаража 6×4 м: 1. Забить первый кол в угловую точку А 2. Отмерить 6 м — точка B 3. Из точки А отмерить 4 м — точка C 4. Проверить диагональ BC: должна быть √(6² + 4²) = √52 ≈ 7,21 м
Проверьте обе диагонали всего прямоугольника — они должны быть равны (для 6×4 м это 7,21 м). Расхождение более 1–2 см — переставляйте колышки.
Ширина траншеи = ширина ленты + 30–40 см с каждой стороны (место для опалубки).
Для ленты шириной 0,4 м копайте траншею 1–1,1 м в ширину.
Если при копании стенки осыпаются — укрепляйте щитами сразу, не ждите. Если начинает собираться вода — нужен откачивающий насос и заранее продуманный дренаж по периметру.
Ручное рытьё траншей глубиной 1,5–2 м для гаража 6×4 — это около 3–5 рабочих дней тяжёлого труда. Аренда экскаватора-погрузчика обойдётся в 8 000–15 000 ₽ за смену, но сэкономит неделю работы. Если глубина более 1,5 м — настоятельно рекомендую технику.
Подушка выполняет две функции: выравнивает основание и отводит воду от подошвы фундамента.
Стандартная схема: 1. Слой щебня фракции 20–40 мм — 10–15 см 2. Слой крупного песка — 10–15 см 3. Полив водой до состояния «влажно, но не лужа» 4. Трамбовка виброплитой — минимум 4–6 проходов
По данным руководства по уплотнению грунтов Multiquip, оптимальная влажность при трамбовке — ключевой фактор. Сухой песок трамбуется плохо, переувлажнённый — тоже. Ориентир: сжали кулак — держит форму, но не мажется на ладонь.
Не пропускайте этот шаг. Без нормальной подушки бетон со временем просядет неравномерно.

Мы добрались до самого важного раздела. Именно здесь большинство и допускают ошибки — не в теории, а в конкретных действиях.

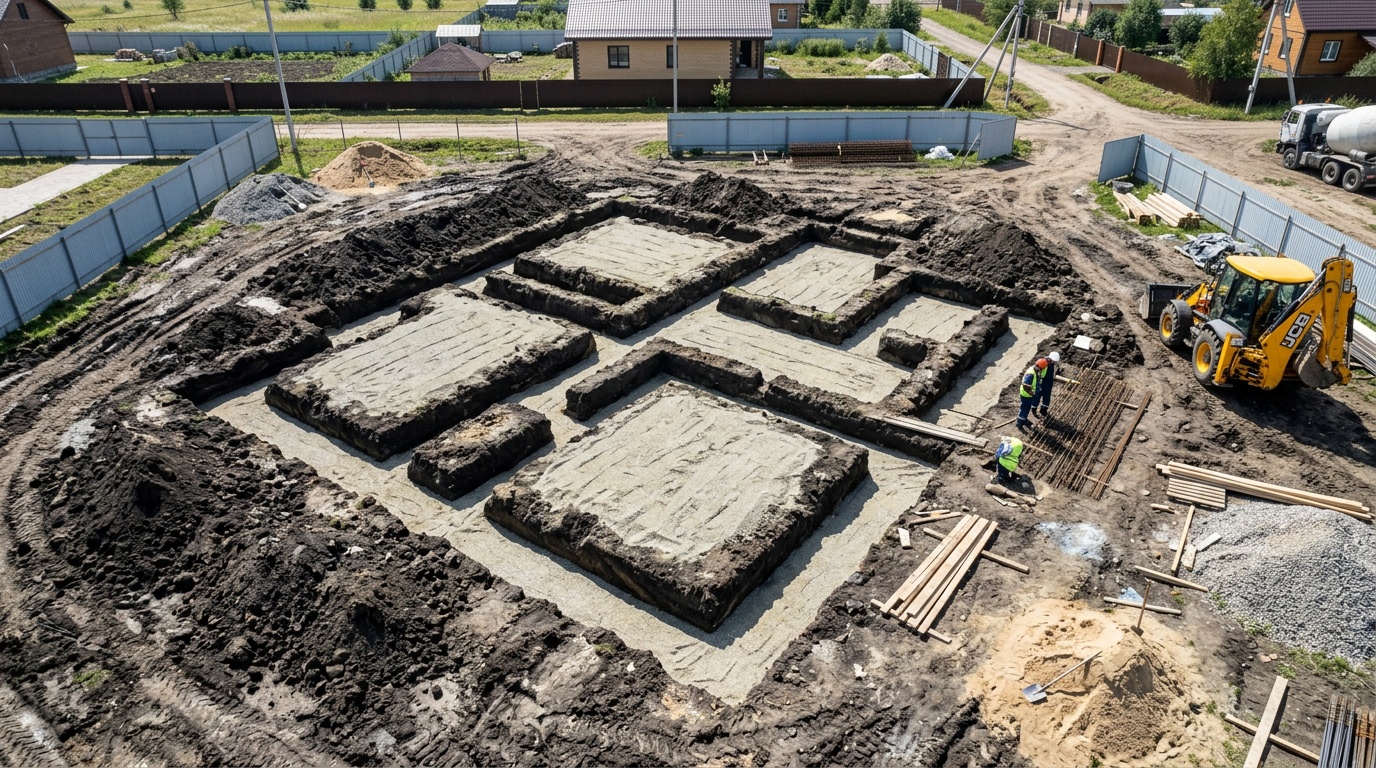

Переносим план на местность по методу, описанному выше. Копаем траншеи на проектную глубину — для Москвы 1,6–1,7 м, для Екатеринбурга 2–2,1 м.
Дно траншеи должно быть ровным — проверяйте уровнем или лазерным нивелиром. Перепад по дну больше 5 см потребует дополнительного выравнивания подбетонкой.
Насыпаем щебень 15 см → трамбуем → насыпаем песок 15 см → поливаем → трамбуем. Итого подушка 25–30 см. Это не лишние расходы — это то, что держит фундамент 50 лет.
На подушку кладём полиэтиленовую плёнку или геотекстиль — это не гидроизоляция, а «подбетонка», которая не даёт бетону просочиться в щебень.
Опалубку собирают из досок 40 мм или фанеры 18 мм. Щели более 3 мм нужно закрывать — иначе потечёт «цементное молоко».
Важные моменты: - Распорки снаружи каждые 80–100 см — иначе опалубку раздавит давлением бетона - Смажьте внутреннюю поверхность отработанным маслом — опалубка снимется без усилий - Верхний край опалубки — это ваш ориентир по высоте. Натяните шнур строго по уровню.
Давление свежего бетона на опалубку серьёзное — не экономьте на креплениях. Я видела фундаменты, где опалубку выперло в сторону на 5–7 см прямо во время заливки. Это катастрофа.
Арматурный каркас — это скелет фундамента. Без него бетон просто расколется при первом же пучении.

Схема для гаражного фундамента шириной 400 мм, высотой 700 мм (подземная часть):
Защитный слой бетона над арматурой — минимум 38–50 мм при контакте с грунтом. Именно для этого нужны пластиковые фиксаторы («стаканчики») под нижний ряд. Арматура, лежащая прямо на земле, сгниёт за 10–15 лет.
По данным InterNACHI (нормативный анализ IRC), смещение арматуры при заливке — одна из основных причин долгосрочных дефектов. Вяжите каркас проволокой тщательно, не надейтесь на «и так будет».
Исследование PMC (2023) уточняет: армирование не предотвращает образование трещин полностью, но контролирует их раскрытие — удерживает ширину в допустимых пределах и сохраняет несущую способность конструкции.
Не сваривайте узлы — только вязальная проволока. Сварка создаёт жёсткие точки и снижает сейсмическую устойчивость каркаса.
Если заказываете миксер — принимайте бетон слоями не более 40–50 см, каждый слой уплотняйте глубинным вибратором.
Если мешаете сами — правило то же: слои по 40–50 см, не ждите, пока схватится нижний (заливайте следующий не позже чем через 2–3 часа).
Главные ошибки при заливке: - Добавлять воду «для текучести» — смертельная ошибка. Каждые лишние 5 литров воды на куб снижают прочность бетона на 10–15% - Заливать частями с большим перерывом — появляется «холодный шов», место потенциального разрыва - Не штыковать/не вибрировать — остаются воздушные пустоты, которые при замерзании раскалывают бетон изнутри
Вибратор двигайте медленно вниз и так же медленно поднимайте — примерно 5–8 секунд на точку. Точки — с шагом 30–40 см.
Свежий бетон — как живой организм. Первые 7 дней критически важны.
Нагружать фундамент (класть стены) можно только после набора расчётной прочности — это 28 дней.
Если у вас высокий уровень грунтовых вод или слабый грунт — плита не просто хорошая идея, это практически единственный рабочий вариант.
Глубина котлована под плиту — 0,4–0,6 м (не нужно уходить ниже промерзания, так как плита сама по себе малозаглублённый фундамент с утеплением).
Исследование Civil Engineering Journal (2020) фиксирует: несущая способность насыпных грунтов составляет от 14,3 до 50,1 кПа — критически мало для любых строений. На подсыпанных и торфяных участках плита с дренажом остаётся единственным надёжным решением.
До начала всех работ по плите необходимо устроить дренаж по периметру котлована. Перфорированная труба ∅110 мм в обсыпке щебнем, с уклоном к точке сброса. Без этого вода будет подбираться под плиту и постепенно разрушать её основание.
Последовательность слоёв снизу вверх:
Для неотапливаемого гаража ЭППС опциален, но при промерзании более 1,5 м — настоятельно рекомендую.
Классический вариант — сетка из прутков ∅12 мм с ячейкой 200×200 мм. Два слоя: нижний на подставках (защитный слой 30–40 мм), верхний на подставках сверху (защитный слой 20–30 мм).
Для гаража 6×4 м: - Стандартная толщина плиты: 200–250 мм - По периметру — утолщение до 300–350 мм (как ребро жёсткости) - Общий расход бетона: 6 × 4 × 0,25 = 6 м³ + ребро жёсткости ≈ 7–8 м³
Плита требует заливки за один приём — никаких перерывов, никаких холодных швов.
Выравнивание — правилом по маякам. Маяки выставляются по уровню заранее, шаг 1,5 м. После выравнивания — «вертолёт» (затирочная машина) или ручная затирка для горизонтальной плоскости.
Плита прощает ошибки при выборе грунта, но не прощает ошибок при армировании и выравнивании — кривая плита означает кривой пол на всё время жизни гаража.
Фундамент без гидроизоляции — это фундамент с ограниченным сроком службы. Вопрос только в том, через сколько лет вы это почувствуете.
Это слой, который отделяет фундамент от стен. Капиллярный подъём влаги по бетону — реальное явление, и без этого слоя нижние ряды кладки постоянно влажные.
Материал: рубероид в 2 слоя на битумной мастике или рулонный «техноэласт». Кладётся сразу после набора прочности бетона, перед началом кладки стен.
Защищает боковые поверхности ленты от грунтовой воды.
Самый простой вариант своими руками: 1. Грунтовка битумным праймером — 1 слой 2. Горячая битумная мастика — 2 слоя
Более надёжный вариант: 1. Праймер 2. Наплавляемый рубероид (горелкой)
Стоимость материалов для гаража 6×4 м: 8 000–15 000 ₽ в зависимости от выбранной системы. По данным Building Science Corporation, эффективная защита фундамента включает три уровня: поверхностный уклон грунта, подземный дренаж и гидроизоляцию стенок. Убирать один из них — рисковать.
Ответ зависит от одного вопроса: гараж отапливается или нет?
Отапливаемый — утепляйте обязательно. ЭППС 50–100 мм снаружи ленты по всей высоте. Это сохраняет тепло и предотвращает точку росы на внутренней стене.
Для гаража 6×4 периметр — 20 м, высота ленты (надземная + заглублённая) — 1,9 м. Итого площадь утепления: 20 × 1,9 = 38 м² ЭППС 100 мм. При цене 350–500 ₽/м² расходы составят 13 000–19 000 ₽.
Неотапливаемый — можно обойтись без утепления стен ленты. Но отмостку утеплить стоит — ЭППС под отмосткой шириной 60–80 см снижает морозное пучение у основания. Понадобится: 20 м периметра × 0,7 м ширины = 14 м² ЭППС 50 мм.
Утепление отмостки ЭППС 50 мм в регионах с промерзанием более 1,5 м — одно из лучших вложений за 5 000–8 000 ₽ на гараж.
Параллельно с кровельными работами стоит продумать освещение въездной зоны — монтаж кабеля под отмосткой делается один раз, до укладки финишного покрытия.
Это именно тот случай, когда нельзя «добавить потом». Яма, вырытая после заливки фундамента, подрезает его основание и нарушает несущую способность. Делать нужно одновременно.
Стандартные размеры смотровой ямы: 1,2 м шириной, 1,8–2 м глубиной, 4–5 м длиной.
Яма располагается по центру гаража, параллельно въезду. Стенки ямы связывают с лентой — арматура переходит из ленты в стенки ямы без разрывов.
Порядок работ: 1. Сначала размечаете и копаете яму 2. Делаете бетонное основание ямы (100–150 мм) 3. Гидроизолируете 4. Заливаете стенки ямы (лучше монолитные, не блочные) 5. Потом копаете траншеи и заливаете ленту

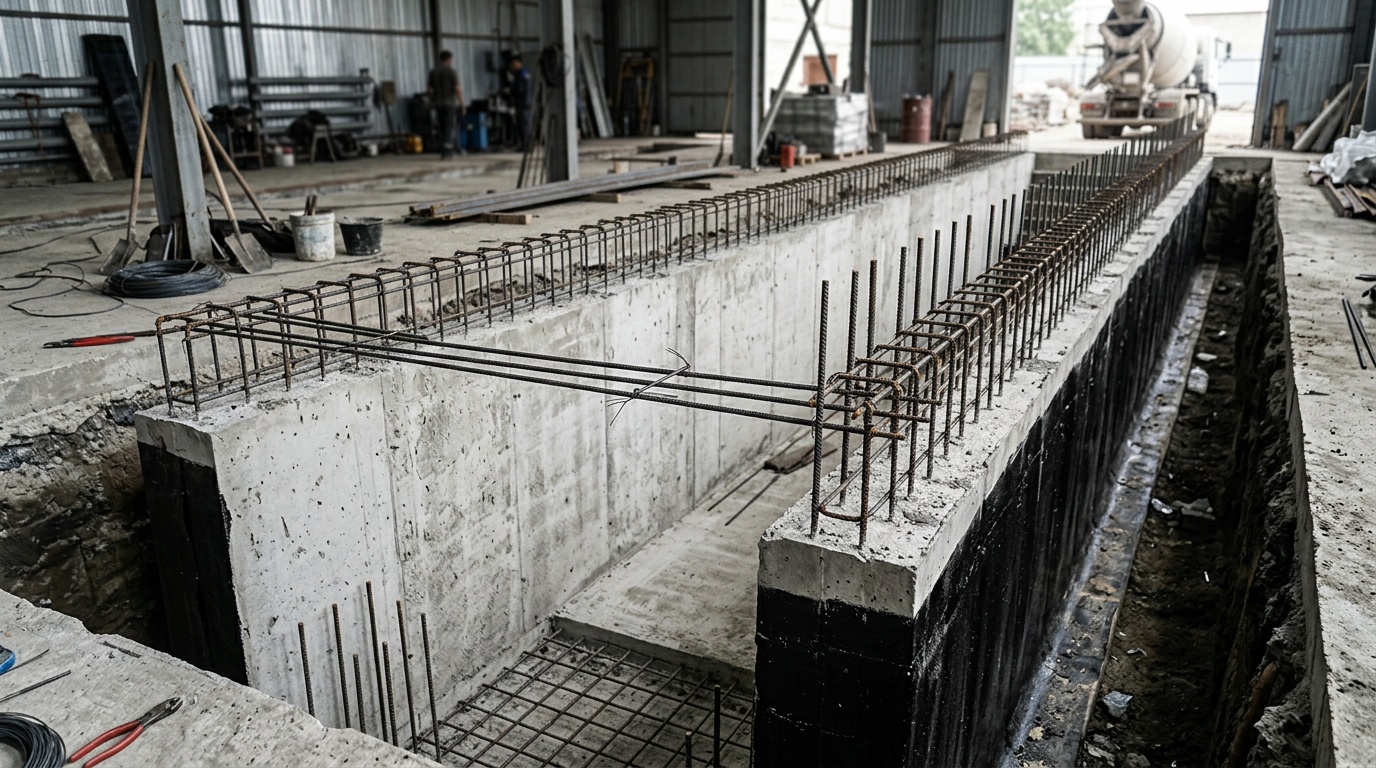

Яма — самое низкое место в гараже, вся вода стремится туда. Критически важный узел.
Система защиты: - Подошва ямы: бетон 150 мм по щебёночной подушке + гидроизоляция под бетоном - Стенки: наплавляемая гидроизоляция или обмазочная в 2 слоя снаружи - Стык стенок с полом — самое уязвимое место, проклеивается специальной лентой
Экономия на гидроизоляции ямы — это гарантированно мокрая яма через 2–3 года.
Есть ситуации, когда яму делать не стоит вообще:
В таких случаях рассмотрите подъёмник-ножницы (автомобильный подъёмник) — он монтируется на плиту и полностью меняет ситуацию без рисков для фундамента.

Давайте честно посмотрим на цифры. Всё что ниже — актуальные рыночные данные по центральной России.
| Тип фундамента | Материалы | Работа (бригада) | Итого «под ключ» |
|---|---|---|---|
| Ленточный (6×4, Москва) | 70 000–100 000 ₽ | 60 000–100 000 ₽ | 130 000–200 000 ₽ |
| Монолитная плита (6×4) | 90 000–130 000 ₽ | 70 000–120 000 ₽ | 160 000–250 000 ₽ |
| Столбчатый (под металл) | 25 000–40 000 ₽ | 20 000–35 000 ₽ | 45 000–75 000 ₽ |
| Свайный, винтовые | 40 000–60 000 ₽ | 25 000–40 000 ₽ | 65 000–100 000 ₽ |
Цифры для Москвы и МО. В регионах дешевле на 20–35%.
Если делать ленточный фундамент полностью своими руками:
Итого экономия на работе: 60 000–100 000 ₽.
Но есть нюанс: бригада делает это регулярно и знает типичные ошибки. Если вы впервые — риск переделок реален. Мой совет: земляные работы и подушку отдайте бригаде или возьмите технику, армирование и заливку можно контролировать самому с другом-помощником.
Расскажу про самые болезненные — те, которые не просто снижают качество, а требуют дорогостоящего исправления.
Прежде чем разбирать ошибки по отдельности — вот сводная картина: что происходит и когда это проявится.
| Ошибка | Последствие | Когда проявится |
|---|---|---|
| Арматура без защитного слоя | Коррозия → отслоение бетона, разрушение ленты | 10–15 лет |
| Вода в бетоне «для текучести» | Снижение прочности на 30–40%, трещины | 3–7 лет |
| Холодный шов при заливке | Раскол по шву при пучении грунта | 1–3 зимы |
| Глубина меньше промерзания | Подъём и перекос ленты, перекос ворот | Первая зима |
| Шаг хомутов 60–70 см вместо 30–40 | Деформация каркаса при заливке | Сразу (плохая геометрия) |
| Пропуск трамбовки подушки | Неравномерная осадка, трещины | 2–5 лет |
| Непроверенные диагонали | Непрямоугольный периметр, перекос ворот | Сразу (видно при монтаже) |
Теперь — подробнее о самых болезненных.
Непроверенные диагонали — классика. Строили, строили — и только когда поставили ворота, поняли, что проём не прямоугольный.
Как переделывать: никак. Сносить стены и начинать заново. Поэтому: проверяйте диагонали дважды перед копкой, и ещё раз после установки опалубки.
Смещение осей: если гараж стоит вплотную к забору или хозблоку, ошибка на 5 см выходит боком при монтаже ворот и кровли.
По нормативу: минимальный защитный слой при контакте с грунтом — 50–75 мм. Без фиксаторов этого не добиться.

Бетон набирает прочность постепенно. «Встал — значит готов» — опасное заблуждение.
| Срок | Набор прочности | Что можно делать |
|---|---|---|
| 1–2 дня | 20–30% | Только наблюдать |
| 3 дня | ~50% | Снять часть боковой опалубки (осторожно) |
| 7 дней | ~70% | Демонтировать опалубку полностью |
| 14 дней | ~85% | Лёгкие работы по периметру |
| 28 дней | 100% | Начинать кладку стен |
Нагружать фундамент до 28 дней — значит рисковать трещинами. Если очень нужно ускориться — используйте пластификаторы в бетоне (например, «Эластобетон» или аналоги), они ускоряют набор прочности.
При +20°С бетон набирает расчётную прочность за 28 дней.
При +10°С — процесс замедляется вдвое: 50–60 дней.
При +5°С — почти останавливается. Гидратация цемента при таких температурах практически не идёт.
При 0°С и ниже — без специальных мер бетон не твердеет, а замерзает. Это не одно и то же.
Поправка: при +10–15°С умножайте нормативные сроки на 1,5–2. То есть кладку начинать через 40–50 дней, а не через 28.
Да, можно — но с условиями, которые увеличат бюджет на 15–25%.
Когда зимняя заливка оправдана: строительство привязано к срокам и нельзя ждать. В остальных случаях — лучше перенести на апрель-май. Качество при прочих равных будет выше, расходов меньше.
Можно ли заливать фундамент частями?

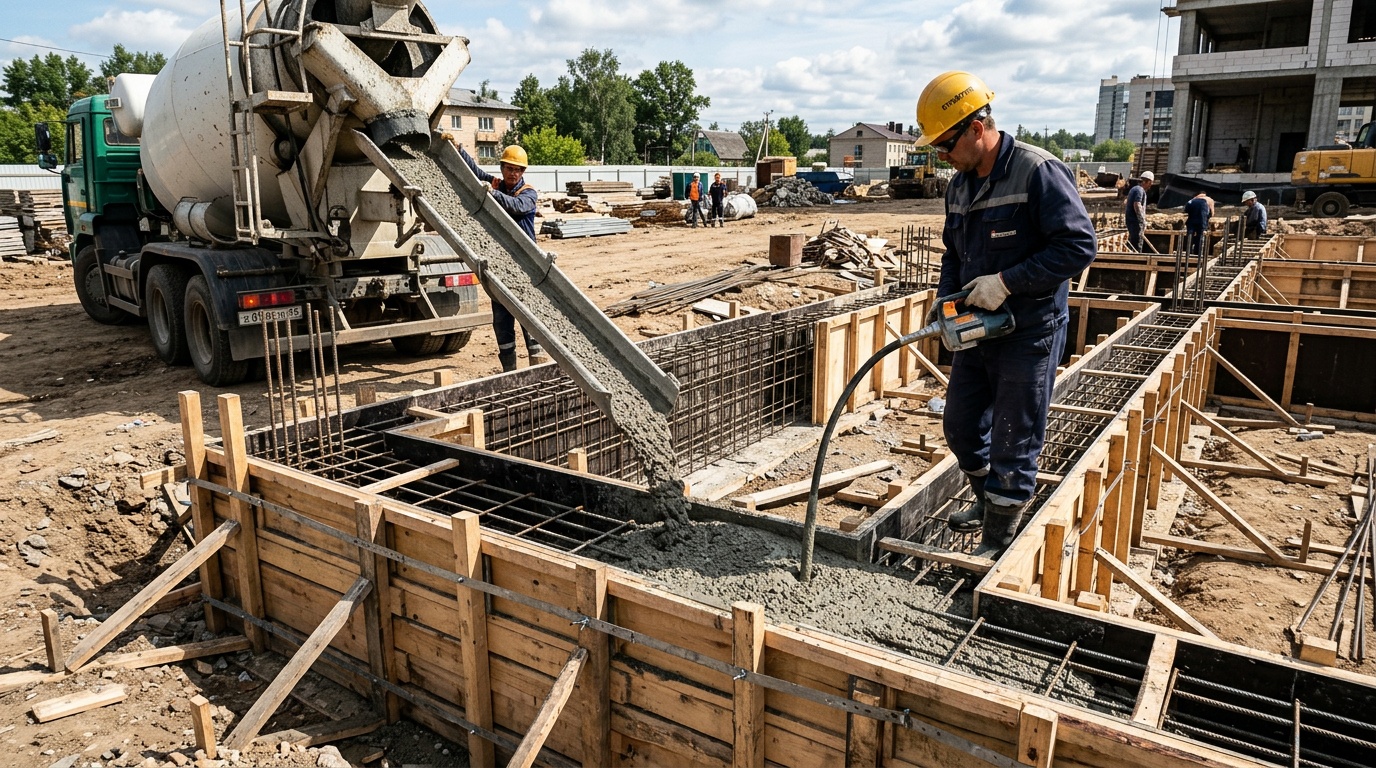

Технически — да, но с одним жёстким условием: перерыв между слоями не более 2–4 часов. Иначе образуется «холодный шов» — плоскость ослабленного сцепления. Такой фундамент при нагрузке трескается именно по этой линии. Если не можете залить за один раз — заказывайте миксер, который обеспечит непрерывную подачу.

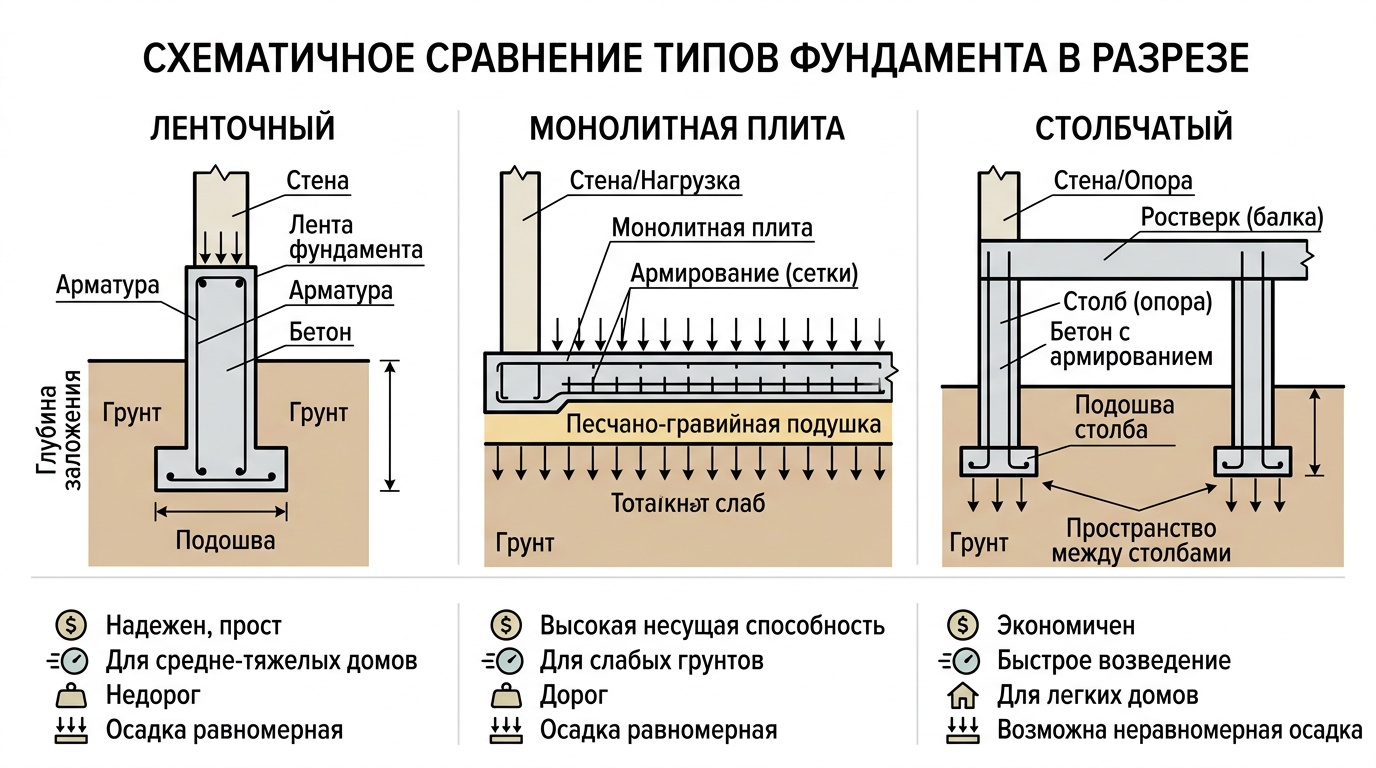

Что лучше — плита или лента?
Лента — для большинства нормальных грунтов. Дешевле, проще, проверена на практике. Плита — когда лента не справится: высокий УГВ, слабый грунт, неоднородное основание. Не выбирайте плиту «на всякий случай» — это лишние 60 000–80 000 ₽ без необходимости.
Какая марка бетона нужна для гаражного фундамента?
Минимум М200 для лёгких конструкций. Рекомендую М250 для кирпичного и газобетонного гаража — разница в цене незначительная, разница в надёжности существенная. М300 — при высокой влажности грунта и смотровой яме.

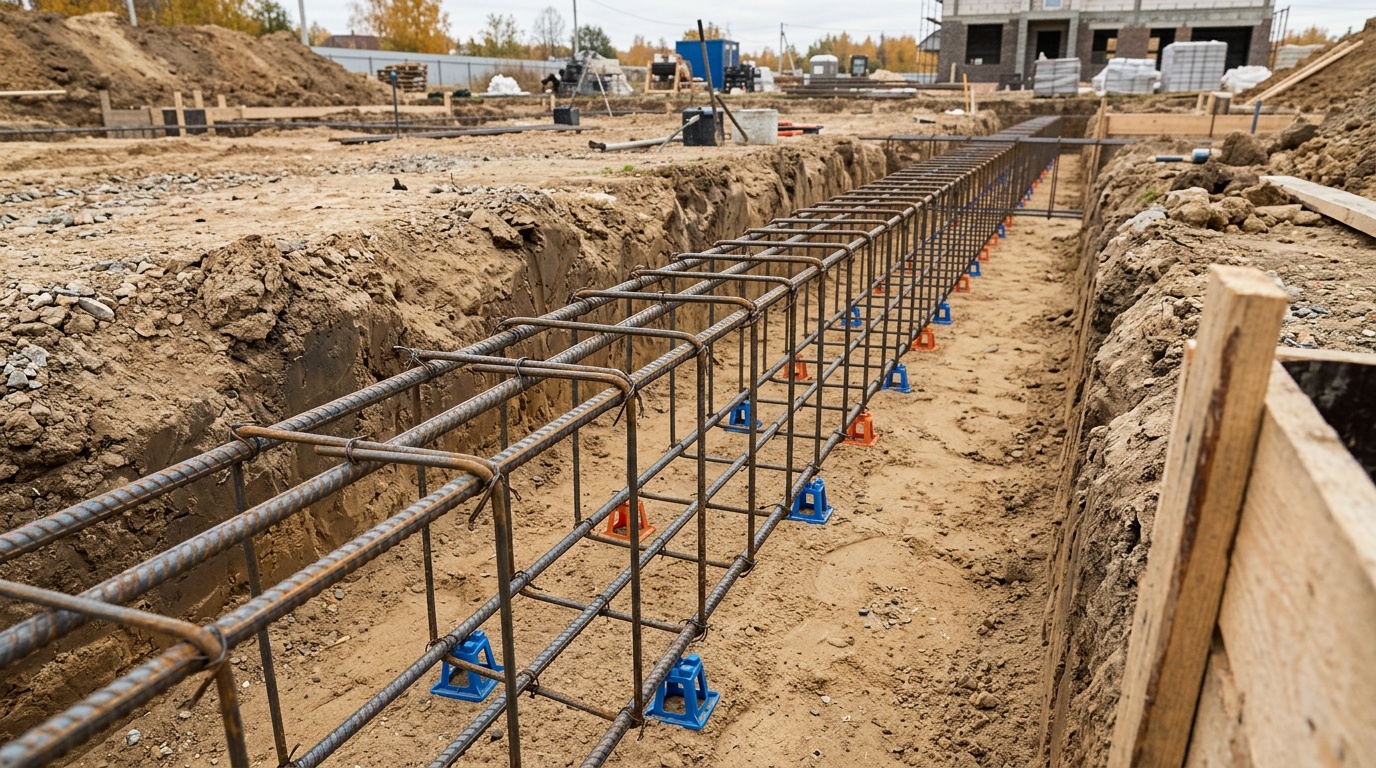

Нужно ли армировать фундамент под металлический гараж?
Под лёгкий металлический гараж (ракушка, профнастил на каркасе) достаточно одного продольного ряда ∅10–12 мм. Но без арматуры совсем — риск. Бетон хорошо работает на сжатие, но плохо — на растяжение при пучении. Даже одна нитка арматуры в два раза повышает устойчивость.
Стоит ли заливать зимой?
Подробно — в разделе «Через сколько дней можно продолжать строительство». Коротко: при температуре выше -5°С и с противоморозными добавками — риск минимален. При -10°С и ниже нужен прогрев. При первой возможности — переносите на апрель-май.
После того как фундамент готов и стены стоят, встаёт следующий вопрос: как обустроить всё вокруг гаража. Заезд, отмостка, дорожка — это уже история про благоустройство участка. Правильно устроенный заезд на участок и тротуарная плитка рядом с гаражом — логичное продолжение работы, которую вы уже начали.
Предыдущая статья
Морозостойкие кустарники для сада
Следующая статья
Как формировать куст сирени: схема по годам + ошибки
Нужен заезд на участок через канаву? Рассказываем, какую трубу выбрать, как рассчитать диаметр, уложить и засыпать без о...
Подпорные стенки на участке с уклоном: из камня, бетона, кирпича и габионов. Конструкции, расчёт высоты и примеры ландша...
Убрать пень без корчевания: калийная селитра, мочевина, мицелий или выжигание. Стоимость от 100 ₽, сроки от 1 сезона. Вы...
