Правильно залитая бетонная дорожка служит 25–30 лет без капитального ремонта. Та же дорожка с нарушениями технологии покроется трещинами через одну-две зимы. В этой инструкции — полный цикл: от выбора типа конструкции до ухода за бетоном в первые 28 дней.

Тип конструкции определяет трудозатраты, бюджет и долговечность. Выбор нужно сделать до начала любых земляных работ — от него зависит состав оборудования и технология укладки.
Монолитная лента — бетон заливается непрерывно по всей длине в заранее выставленную опалубку. Подходит для прямых и плавно изогнутых маршрутов длиной от 5 метров. Способ требует бетономешалки или последовательного ручного замеса секциями.
Этот тип наиболее прочен при равномерных нагрузках: пешеходный трафик, садовая тачка, лёгкий ручной инструмент. При грамотно выполненных деформационных швах монолит не трескается даже при сильных температурных перепадах. Оптимальный выбор для основных маршрутов участка: вход — дом, дом — огород, дом — баня.
Поэлементная заливка: раствор укладывается в пластиковые или деревянные формы, через 24–48 часов элементы извлекаются и укладываются на подготовленное основание. Стоимость пластиковых форм — от 200 до 800 ₽ за штуку, каждой хватает на 30–50 отливок.
Способ подходит для небольших объёмов до 20–30 плиток и нестандартных форм участка. Недостаток: швы между элементами накапливают воду и прорастают сорняком без герметизации, что требует регулярного обслуживания.
Текстурный штамп наносится на свежезалитый бетон в период «пластичности» — через 2–6 часов после укладки в зависимости от температуры. Штамп имитирует природный камень, тротуарную плитку, кирпич или дерево. Дополнительный красящий разделитель (release agent) создаёт цветовой контраст.
Штампованный бетон — компромисс между монолитом и натуральными материалами: прочность монолита при внешнем виде, близком к каменной кладке. Стоимость выше монолитной ленты на 30–60% из-за цветовых составов и аренды штампов.
Это наиболее доступный способ придать стандартному монолиту декоративный вид без специального оборудования. Основная плита заливается по обычной технологии — декор добавляется на этапе пластичности бетона или непосредственно при замесе.
Галька и заполнитель. Речная или морская галька вдавливается в свежезалитый бетон в тот же период пластичности, что и штамп (через 2–4 часа после укладки). После набора прочности поверхность шлифуется болгаркой с алмазным кругом — камни «проявляются» сквозь матричный бетон. Результат близок к мозаичному полу.
Пигменты в растворе. Неорганические оксиды (красные, жёлтые, коричневые, чёрные) добавляются при замесе в количестве 3–5% от массы цемента. В отличие от органических красителей они не выгорают под ультрафиолетом.
Кислотное окрашивание. Наносится на полностью набравший прочность бетон (через 28 дней). Химическая реакция кислоты с металлами в составе бетона формирует неповторимую мраморную текстуру. Требует нейтрализации кислоты и обязательного финишного сеалера.
Стоимость материалов — 900–1 500 ₽/м², долговечность сопоставима с монолитной лентой (25–35 лет) при соблюдении технологии укладки и деформационных швов.
| Тип дорожки | Сложность работ | Стоимость материалов (₽/м²) | Срок службы |
|---|---|---|---|
| Монолитная лента | Средняя | 700–1 200 | 25–35 лет |
| Плитки из форм | Низкая | 500–900 | 15–20 лет |
| Штампованный бетон | Высокая | 1 200–2 500 | 20–30 лет |
| Монолит с декором (галька, пигмент) | Средняя | 900–1 500 | 25–35 лет |
Отдельный вариант для участков с проблемным водоотводом — проницаемый бетон: по данным FHWA, такое покрытие снижает поверхностный сток на 70–90% при умеренных осадках. Прочность (10–25 МПа) достаточна для пешеходной нагрузки, но требует промывки под давлением раз в 1–2 года.

Бетон — единственный материал, сочетающий долговечность, несущую способность и возможность декорирования при относительно низкой стоимости. Монолитная дорожка служит 25–30 лет без капитального ремонта — значительно дольше, чем тротуарная плитка, которая при интенсивной эксплуатации требует частичной перекладки из-за просадок и выбитых элементов.
Бетон не «гуляет» под нагрузкой. Там, где плитка смещается при размягчении подстилающего слоя или под весом садовой техники, монолит остаётся на месте. По готовой плите удобно перемещать тачку, ставить стремянку, закатывать газонокосилку — ровная твёрдая поверхность без швов и перепадов.
Самостоятельная заливка обходится в 800–1 500 ₽/м² на материалы. Укладка тротуарной плитки профессиональной бригадой — от 2 000 ₽/м² только за работу, без учёта стоимости самой плитки (ещё 1 500–4 000 ₽/м²). Разница на дорожке 50 м² составляет 100 000–150 000 ₽.
Монолитный бетон без деформационных швов неизбежно трескается при температурных перепадах — это физика, а не дефект укладки. Швы обязательны: без них трещины появятся в первую-вторую зиму. Проектировать швы нужно сразу, на этапе разметки.
Ремонт бетона сложнее, чем замена отдельных плиток. Локальный ремонт трещин и выбоин возможен, но полное восстановление разрушенной плиты требует демонтажа. При пучинистых грунтах — торф, суглинок, глина с высоким уровнем грунтовых вод — без правильного дренажа участка бетонное покрытие будет вспучиваться и ломаться независимо от качества раствора.
| Материал | Характеристика | Роль в конструкции |
|---|---|---|
| Цемент ПЦ 400 / ПЦ 500 | М400 — минимум, М500 предпочтительнее | Вяжущее, определяет марку бетона |
| Песок речной | Фракция 0,5–2 мм, без глины и ила | Мелкий заполнитель |
| Щебень гранитный | Фракция 5–20 мм | Крупный заполнитель, несущая часть |
| Арматура | Ø6–8 мм, сетка с шагом 150–200 мм | Армирование плиты |
| Доска 25 мм | Сухая, прямолинейная, без крупных сучков | Опалубка |
| Геотекстиль | 150–200 г/м² | Разделительный слой между грунтом и щебнем |
| Плёнка полиэтиленовая | 200 мкм | Подстилка, укрытие при уходе |
Расход материалов на 1 м² дорожки толщиной 100 мм (пропорция 1:3:3): цемент — 25–30 кг, песок — 45–55 кг, щебень — 50–60 кг.
Базовый набор (обязательно): - Лопаты штыковая и совковая - Правило алюминиевое 1,5–2 м - Строительный уровень 1–1,5 м - Мастерок и полутёрок - Рулетка 10–20 м - Шнур и деревянные колышки - Тачка и вёдра - Виброплита или ручная трамбовка
Расширенный набор (ускоряет и улучшает результат): - Бетономешалка 130–180 л (аренда: 1 500–3 000 ₽/сут) - Виброплита (аренда: 1 500–2 500 ₽/сут) - Глубинный вибратор (аренда: 1 000–2 000 ₽/сут) - Лазерный нивелир или гидравлический уровень - УШМ с алмазным диском для пропила деформационных швов
Без бетономешалки реально работать на объёмах до 0,5 м³ за смену. На дорожку 20 м² (≈ 2 м³ бетона) ручной замес займёт 2–3 дня.
Формула: V = Длина × Ширина × Толщина × 1,1
Коэффициент 1,1 учитывает потери при замесе, неровности основания и переливы опалубки.
Пример расчёта для дорожки 20 м × 0,8 м × 0,1 м: - Базовый объём: 20 × 0,8 × 0,1 = 1,6 м³ - С запасом 10%: 1,6 × 1,1 = 1,76 м³
Из 1,76 м³ бетона М200 (пропорция 1:3:3) потребуется: - Цемент ПЦ 400: ≈ 420 кг (8,5 мешков по 50 кг) - Песок: ≈ 1 050 кг (≈ 0,7 м³) - Щебень: ≈ 1 260 кг (≈ 0,85 м³)
Расчёт арматуры и опалубки для той же дорожки 20 × 0,8 м: - Сетка 150×150 мм: 1 полоса шириной 0,7 м; листы 1,5×2 м — потребуется ~8 шт. (с перехлёстом 100 мм между листами) - Доска 25 мм для опалубки: 2 стороны × 20 пог. м = 40 пог. м; при ширине доски 150 мм — достаточно 4 доски длиной по 6 м
Минимальный заказ готового бетона в миксере у большинства поставщиков — 2–3 м³. Для малых объёмов ручной замес или аренда бетономешалки экономичнее.
Если берёте готовый бетон из миксера: - Проверьте накладную при приёмке: марка бетона, В/Ц, время замеса - Допустимое время от замеса до завершения укладки — не более 90 минут по ГОСТ - Готовьте бригаду 3–4 человека на объём 2+ м³ — нужно уложить до начала схватывания - Не разбавляйте бетон водой при приёмке, даже если смесь кажется жёсткой — это разрушает марку - Подготовьте опалубку, армирование и инструменты до приезда машины
| Назначение | Мин. ширина | Рекомендуемая толщина | Марка бетона |
|---|---|---|---|
| Пешеходная (1 человек) | 0,6 м | 100 мм | М200 (B15) |
| Двое рядом / садовая тачка | 0,9–1,2 м | 100–120 мм | М200 (B15) |
| Проезд садовой техники | 1,2–1,5 м | 120–150 мм | М250 (B20) |
| Въезд легкового автомобиля | 2,5–3,0 м | 150–200 мм | М300 (B22,5) |
По данным ACI (American Concrete Institute): каждые дополнительные 25 мм толщины плиты увеличивают несущую способность до 50%. На слабых и пучинистых грунтах минимальная толщина — 150 мм вне зависимости от назначения дорожки.
Рекомендуемая толщина подушки в зависимости от типа грунта:
| Тип грунта | УГВ | Толщина щебёночной подушки | Нужен ли дренаж |
|---|---|---|---|
| Плотный песок, супесь | Глубже 2 м | 100 мм | Нет |
| Суглинок | 1–2 м | 150 мм | Желательно |
| Жирная глина | Менее 1 м | 200+ мм | Обязательно |
| Торф, перегной | Любой | 250+ мм + замена грунта | Обязательно |
Оптимальная схема дорожек строится по трём принципам.
Кратчайший маршрут. Дорожки прокладываются там, где люди ходят инстинктивно. Если через сезон рядом с красивой дорожкой протопчется стихийная тропинка — значит, проект не учёл реальные маршруты движения. При ландшафтном проектировании участка схема дорожек выстраивается на генплане ещё до начала земляных работ — с учётом фактических маршрутов и рельефа.
Уклон для водоотвода. Каждая дорожка должна иметь поперечный или продольный уклон 1–2 см на погонный метр. Вода, застаивающаяся на поверхности, — главная причина разрушения покрытия зимой. В рамках комплексного благоустройства участка дорожки проектируются вместе с ливнёвкой и дренажной системой — это исключает подтопление и пучение.
Отступы от строений. Минимальный отступ дорожки от фундамента дома — 30–50 см с организацией отмостки. Вода с дорожки не должна направляться к зданиям.

Рабочий диапазон температур: +5…+25°C. За пределами этого диапазона качество бетона неизбежно снижается.
При температуре выше +25°C: вода испаряется быстрее, чем цемент успевает гидратироваться. Поверхность схватывается неравномерно. Решение: заливать утром или вечером, укрывать влажной мешковиной сразу после затирки, поливать 3–4 раза в сутки в первые 7 дней.
При температуре ниже +5°C: гидратация цемента замедляется, при 0°C — останавливается полностью. Вода в растворе замерзает до набора прочности и разрывает структуру изнутри. Зимняя заливка требует подогрева составляющих, противоморозных добавок и утеплённого укрытия — это уже не DIY-сценарий.
Прогноз погоды: перед заливкой проверьте прогноз на ближайшие 7 суток. Дождь через 2–3 часа после укладки и ночные заморозки в первую неделю — жёсткие стоп-факторы.

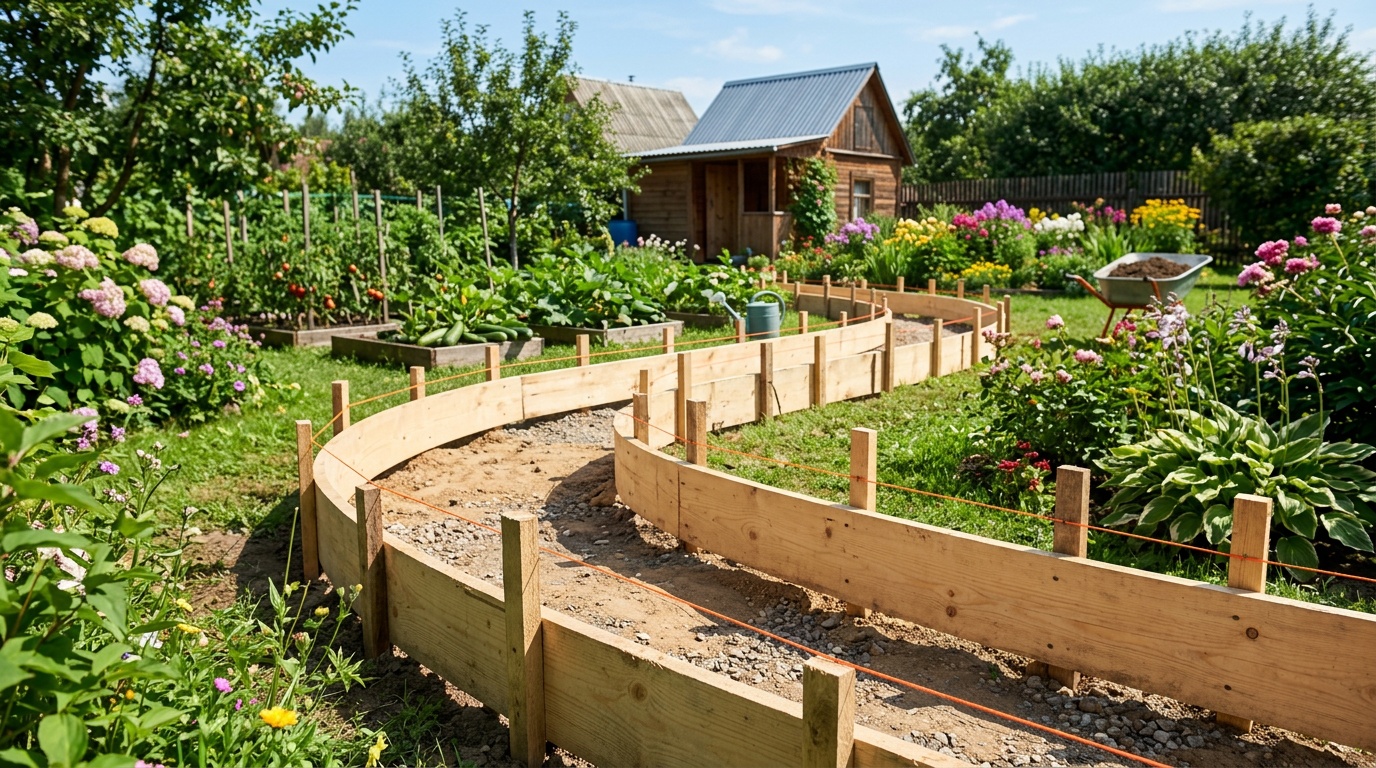

Вбейте колышки по углам дорожки, натяните шнур по осевым линиям. Проверьте прямые углы: диагонали прямоугольника должны быть равны. Для криволинейной дорожки шнур заменяется садовым шлангом — он точно повторяет плавные изгибы и помогает оценить геометрию до начала земляных работ.
Обозначьте уклон: на длинных дорожках отбейте горизонт гидравлическим или лазерным уровнем, затем сместите одну сторону шнура на 1–2 мм на каждый погонный метр. Это формирует поперечный уклон для отвода воды.

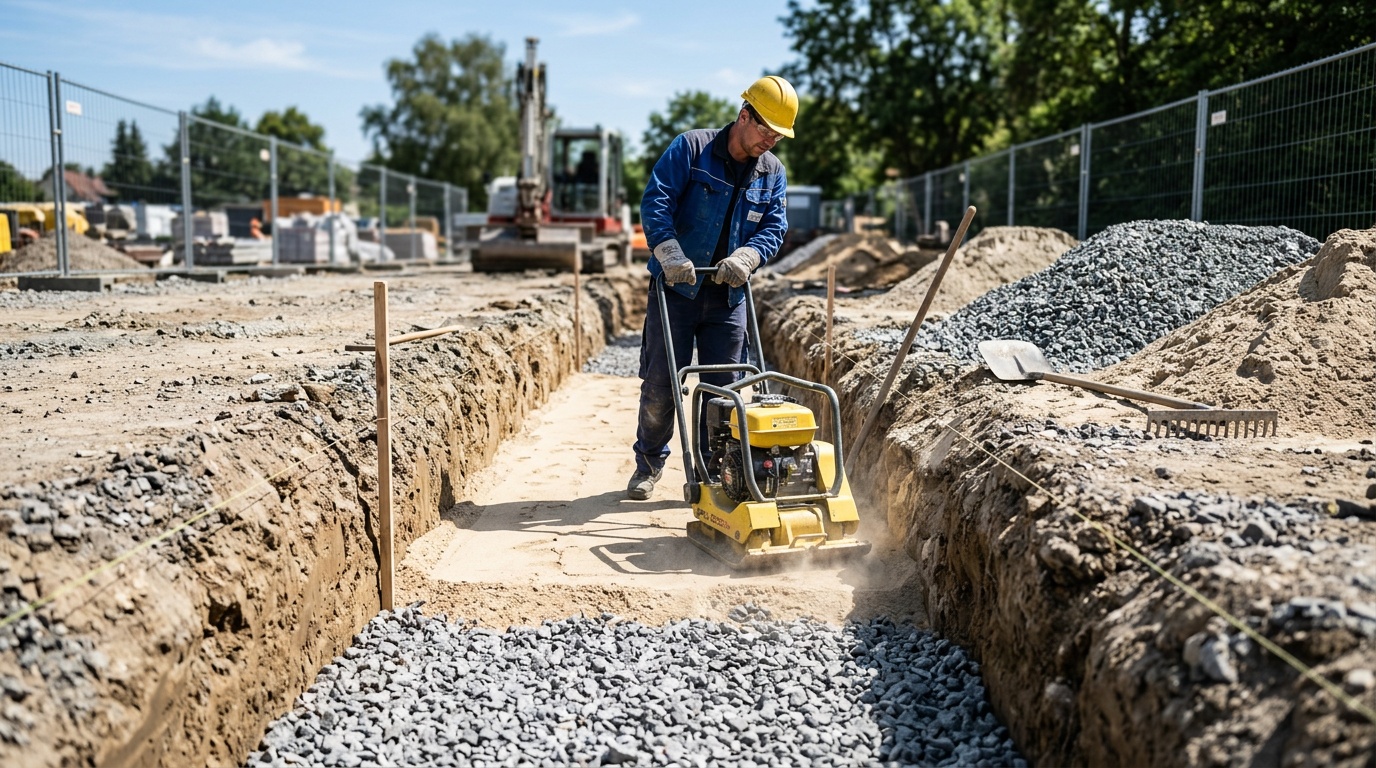

Снимите грунт на глубину 20–30 см с учётом подушки и толщины плиты. Остановитесь на материковом грунте (суглинок, плотный песок), уплотните виброплитой.
Последовательность устройства подушки: 1. Геотекстиль 150–200 г/м² — на дно котлована, разделяет грунт и щебень 2. Щебень фракции 20–40 мм — слой 100–150 мм, обязательная трамбовка виброплитой 3. Речной песок — слой 50 мм, полив водой, трамбовка 4. Проверка горизонтали и уклона по натянутому шнуру
Уплотнённый щебёночный слой толщиной 100 мм критически снижает риск просадки плиты. На пучинистых грунтах (торф, жирная глина с высоким УГВ) щебёночная подушка без дренажа не решает проблему — нужна полноценная дренажная система.

Доска 25 мм устанавливается строго по шнуру, выставляется по уровню, фиксируется деревянными кольями через 50–80 см с наружной стороны. Колья забиваются ниже верхнего края доски — чтобы не мешать правилу при выравнивании бетона.
Внутреннюю поверхность досок смажьте отработанным маслом, солидолом или специальной опалубочной смазкой — это обеспечит чистый демонтаж без сколов краёв плиты.
Опалубка для радиусных участков. Прямые доски не гнутся без надрезов. Есть три рабочих способа: (1) тонкая фанера 6–8 мм — гнётся в радиус от 0,5 м без надрезов, фиксируется кольями через 30–40 см; (2) доска 25 мм с поперечными надрезами пилой до половины толщины через каждые 5–7 см — гнётся плавно, надрезы смотрят наружу; (3) пластиковые бордюрные ленты 100–200 мм высотой — самый простой вариант для небольших радиусов. Независимо от способа, верхний край опалубки должен повторять проектный уклон дорожки.
Верхний край опалубки — уровень финишной поверхности дорожки. Проверьте уклон и высоту ещё раз перед укладкой арматуры.

Армирование обязательно при: - ширине дорожки более 1,2 м - нагрузке от въезда садовой техники или автомобиля - слабом, пучинистом или неравномерном грунте - толщине плиты менее 120 мм на суглинке
Для пешеходной дорожки шириной 0,6–1,0 м на уплотнённом основании допустима альтернатива: полипропиленовая фибра 0,6–0,9 кг/м³, добавляемая прямо в раствор. Фибра формирует микроармирование по всему объёму и подавляет усадочные трещины на поверхности.
Для дорожек с заездом техники: арматурная сетка Ø6–8 мм с шагом 150–200 мм в сочетании с фиброй 0,9 кг/м³ — оптимальная комбинация. Сетку укладывают на пластиковые фиксаторы высотой 30–40 мм с отступом от краёв 50 мм: арматура должна находиться в нижней трети сечения, не ближе 30–40 мм к любой поверхности.
Рекомендуемая марка для садовых дорожек — М200–М250 (классы B15–B20).
Пропорции по объёму: - М200: цемент ПЦ 400 : песок : щебень = 1 : 3 : 3 - М250: цемент ПЦ 400 : песок : щебень = 1 : 2,5 : 3,5 - М300: цемент ПЦ 500 : песок : щебень = 1 : 1,9 : 3,7; В/Ц — 0,40–0,43
Водоцементное отношение (В/Ц) — 0,40–0,50. Снижение В/Ц с 0,60 до 0,45 даёт прирост прочности на сжатие на 30–40%. Раствор должен быть пластичным, но не жидким: ком держит форму и не растекается, но легко разравнивается правилом.
Пластификатор вместо лишней воды. Суперпластификатор С-3 или аналог (например, Sika ViscoCrete, CEMMIX CemPlast) в дозировке 0,5–1% от массы цемента позволяет снизить В/Ц до 0,40–0,42, сохраняя нормальную подвижность смеси. Стоимость — 80–120 ₽ на замес 130-литровой мешалки. Рекомендуется при жаркой погоде (+25°C и выше) и при изготовлении М250+ без глубинного вибратора.
Порядок замеса в бетономешалке: 1. Залить 2/3 расчётного количества воды 2. Добавить цемент, перемешать 1–2 минуты 3. Засыпать песок, перемешать 2 минуты 4. Добавить щебень, перемешать 2–3 минуты 5. Долить остаток воды до нужной консистенции
Проверка подвижности раствора («конус осадки» своими руками). Наберите раствор в ведро 10 л, уплотните, переверните и снимите — исходная высота столба равна высоте ведра. Осадка после снятия ведра: 5–9 см — норма для укладки с уплотнением прутком; 9–12 см — допустимо при использовании глубинного вибратора. Осадка менее 5 см означает жёсткую смесь (трудно укладывать вручную), более 12 см — избыток воды и снижение марки.
Не добавляйте воду «на глаз» в конце замеса — каждая лишняя порция снижает марку бетона. При В/Ц выше 0,55 долгосрочная морозостойкость резко падает.
Заливку выполняют секциями длиной до 3 м — с учётом последующего расположения деформационных швов. Раствор укладывают на 5–10 мм выше верхнего края опалубки с запасом на осадку при уплотнении.
Уплотнение без вибратора: прокалывать раствор прутком арматуры через каждые 15–20 см по всей ширине, чтобы вышли воздушные пузыри. С глубинным вибратором: погружать наконечник через 30–40 см, держать 5–10 секунд в каждой точке, не касаться арматуры.
Выравнивание — правилом по верхнему краю опалубки, движениями «на себя» с лёгкими поперечными покачиваниями. Затирка полутёрком или деревянной тёркой закрывает поверхность и подготавливает её к штамповке или нарезке швов.
Деформационный шов — контролируемое ослабление сечения плиты, которое направляет неизбежные трещины в заранее определённое место. Без швов трещины появляются хаотично: поперёк, по диагонали, на самом видном участке. Причина — термическое расширение и усадка при наборе прочности: бетон движется, и монолит рвётся там, где структура слабее.
Нормативные параметры (CIA / FHWA): - Шаг швов: каждые 1,5–2,0 м по длине дорожки - Глубина пропила: 25% толщины плиты — для 100 мм это 25 мм - Время выполнения: 6–18 часов после укладки, до появления хаотичных трещин - Соотношение длина:ширина панели — не более 1,5:1, иначе трещины идут по диагонали
Способы создания шва: - Расшивка (стальная или пластиковая рейка) — вдавливается в свежий раствор непосредственно при заливке - Пропил углошлифовальной машиной с алмазным диском — выполняется через 6–12 часов после схватывания
После набора прочности швы заполняются полиуретановым герметиком: он защищает от воды и не разрушается при температурных деформациях.
Прочность набирается нелинейно: 50% от марочной — к 7-му дню, 100% — к 28-му дню при температуре +20°C. Нарушение режима ухода в этот период напрямую определяет итоговое качество дорожки.
Первые 3–7 дней — критическая фаза: - Накрыть поверхность полиэтиленовой плёнкой или влажной мешковиной сразу после затирки - При температуре выше +20°C поливать водой 2–3 раза в сутки - Защитить от прямого солнца — перегрев снижает прочность поверхностного слоя на 15–25% - При ночных заморозках — дополнительное укрытие теплоизоляционным материалом
Нагрузка на дорожку: - Пешеходное движение: через 3–5 суток при +15°C и выше - Садовая тачка, лёгкая техника: через 14 дней - Полная нагрузка (авто, тяжёлая техника): через 28 дней - Демонтаж опалубки: не ранее 5–7 дней — края плиты набирают прочность медленнее центра
При температуре +5…+10°C набор прочности замедляется в 1,5–2 раза. Пешеходное движение — не ранее 7 суток, садовая тачка — не ранее 21 суток, полная нагрузка — через 45–56 дней. Укрытие плёнкой обязательно на весь период ухода.
Бетон без увлажнения в период ухода теряет 20–40% от 28-суточной прочности по сравнению с правильным влажным уходом. Это разница между дорожкой, которая прослужит 30 лет, и той, которая начнёт крошиться уже через 3–5 зим.
Штамповка выполняется в «окно пластичности» бетона — через 2–6 часов после укладки, когда поверхность уже не текучая, но ещё достаточно мягкая. Готовность проверяют пальцем: след глубиной 3–5 мм — можно начинать.
Порядок работы: 1. Нанести release agent (красящий разделитель) равномерным слоем 2. Уложить штамп от края к центру, прижать всем весом или ручным утрамбовщиком 3. Переставлять штамп встык, без зазоров 4. После первоначального твердения (24–48 ч) смыть излишки разделителя 5. После полного набора прочности (28 дней) нанести акриловый сеалер
Аренда комплекта штампов (6–8 элементов) — 2 000–5 000 ₽/сут, покупка — от 15 000 ₽. При единичной заливке аренда экономичнее.
Обработка сеалером после набора полной прочности (через 28 дней) — обязательный шаг для долгосрочной эксплуатации. Необработанный бетон поглощает воду, масла и реагенты, которые разрушают структуру изнутри при замерзании.
По результатам исследования Boise State University: силановые сеалеры показали стабильное проникновение в структуру бетона и максимальную защиту от хлоридов. Для наружных садовых дорожек без агрессивных нагрузок подходят акриловые сеалеры (срок службы 2–3 года). Для въездных групп с солевыми реагентами — полиуретановые (5–7 лет) или силан/силоксановые составы.
Регулярное обновление сеалера каждые 2–3 года продлевает срок службы дорожки на 30–50% по сравнению с необработанным бетоном.
Порядок нанесения: 1. Поверхность — сухая и чистая (промыть, дать просохнуть 24–48 ч) 2. Нанести первый слой валиком или краскопультом 3. Выдержать 2–4 часа до высыхания 4. Нанести второй слой перпендикулярно первому
Гладкий бетон при намокании становится скользким. Особенно критично для наклонных дорожек, входных групп и ступеней. Решения:
Если дорожки планируются как часть комплексного благоустройства с подсветкой, стоит заложить кабельные трубки до заливки — это проще и дешевле, чем штробить готовый бетон. Ландшафтное освещение вдоль дорожек проектируется одновременно с разметкой — так кабельные трассы прокладываются до устройства основания.
Галька: вдавливается в свежезалитый бетон в период пластичности — тот же принцип, что и штамповка. После набора прочности поверхность шлифуется болгаркой с алмазным кругом для обнажения камня. Результат — текстура, схожая с мозаичным полом.
Цветные оксиды и пигменты: добавляются в раствор при замесе в количестве 3–5% от массы цемента. Неорганические оксиды (красные, жёлтые, коричневые, чёрные) не выгорают на солнце в отличие от органических красителей.
Кислотное окрашивание: химическая реакция соляной кислоты с металлами в затвердевшем бетоне даёт неповторимую мраморную текстуру. Выполняется через 28 дней после заливки, требует нейтрализации и обязательного защитного сеалера.
Девять из десяти случаев растрескивания садовой дорожки из бетона имеют одну или несколько из пяти причин:
Отдельный фактор для российского климата: посыпка дорожки солевыми реагентами. При воздействии солевых растворов деградация ускоряется в 3–4 раза по сравнению с чистой водой. Воздухововлекающая добавка (3–6% воздуха по объёму бетона) снижает потерю массы при 100 циклах замораживания с 18% до 3%. Для стабильного эффекта расстояние между пузырьками воздуха (spacing factor) должно быть не более 0,20 мм — только при таком распределении пузырьки буферизируют давление льда и предотвращают разрывы структуры.
Трещины до 2 мм (усадочные, поверхностные): прочистить жёсткой щёткой, обеспылить, загрунтовать, заполнить полиуретановым или акриловым герметиком для бетона.
Трещины 2–10 мм (температурные, деформационные): 1. Расшить трещину болгаркой до ширины 10–15 мм и глубины 20–25 мм (V-образный профиль) 2. Продуть строительным пылесосом, обеспылить 3. Обработать грунтовкой глубокого проникновения 4. Заполнить полимер-цементным ремонтным составом или эпоксидной смесью 5. Затереть вровень с поверхностью, защитить от солнца и дождя на 24–48 ч
Выбоины и сколы ремонтируются теми же составами. Обязательное условие: края выбоины должны быть вертикальными — иначе тонкий «пластырь» выпадет при первом же морозе.
Признаки, при которых дорожку необходимо демонтировать полностью: - Сетчатое (паутинное) трещинообразование — свидетельствует о разрушении структуры по всей толщине, а не только на поверхности - Просадка секций на 2 см и более — подушка разрушена или вымыта - Подъём плиты после зимы — пучинистый грунт деформировал основание - Более 30% площади требует ремонта
При демонтаже болгаркой прорезают швы по контуру секции, затем перфоратором или кувалдой разбивают на фрагменты. Основание при этом переустраивается с нуля: именно его состояние — главная причина разрушения.
Если объём разрушений требует полного переустройства основания, благоустройство участка под ключ — включая дорожки, дренаж и водоотвод — студия In Garden выполняет с фиксированной сметой и гарантией по договору.
При толщине менее 80 мм дорожка не выдержит нагрузки садовой тачки и растрескается в первый сезон. Норма ACI для пешеходной зоны — минимум 100 мм.
Каждый погонный метр монолита ежегодно проходит несколько циклов расширения и сжатия. Без контролируемых ослаблений трещины появятся в любом случае — вопрос только во времени и месте.
Щебень уплотнён плохо или слой менее 100 мм — при пучении грунта плита «гуляет» и трескается. Виброплита при трамбовке — не опция, а обязательный инструмент.
Избыток воды (В/Ц выше 0,55) снижает прочность на 30–40% и резко ухудшает морозостойкость. «Жидкий» раствор удобнее укладывать — но это прямое разрушение марки бетона.
Без противоморозных добавок и прогрева составляющих заливать бетон ниже +5°C нельзя: вода в растворе замерзает до завершения гидратации цемента, и набор прочности не происходит.
Первые 7 суток — критический период. Даже пешеходная нагрузка в первые 1–2 дня оставляет следы и нарушает структуру поверхностного слоя.
Демонтаж через 24–48 часов — распространённая ошибка. В это время края плиты набрали менее 30% прочности и осыпаются при малейшем механическом воздействии. Минимальный срок — 5–7 дней.
При температуре воздуха выше +15°C и правильном уходе ходить по дорожке можно через 3–5 суток после заливки. В этот период бетон набирает около 30–40% марочной прочности — достаточно для пешеходной нагрузки. Садовую тачку и лёгкую технику допускают через 14 дней. Полная расчётная нагрузка — через 28 дней: к этому сроку бетон достигает 100% марочной прочности.
Для пешеходных дорожек шириной до 1 м на уплотнённом щебёночно-песчаном основании армирование желательно, но не критично — при условии правильной толщины, В/Ц и деформационных швов. Альтернатива — полипропиленовая фибра 0,6–0,9 кг/м³ в растворе: она подавляет усадочные микротрещины по всему объёму плиты. При ширине более 1,2 м, проезде садовой техники или нестабильном грунте арматурная сетка Ø6–8 мм обязательна.
Минимальная марка для пешеходной садовой дорожки на даче — М200 (B15). При проезде садовой тачки или мотоблока — М250 (B20). Въезд легкового автомобиля — М300 (B22,5) и выше. Марки М100 и М150 не рекомендуются для наружных покрытий в российском климате: недостаточная морозостойкость разрушает покрытие уже при первых же сезонных циклах замерзания/оттаивания с перепадами температур и солевыми реагентами.
Мелкие трещины до 2 мм — заполнить полиуретановым герметиком для наружных работ. Трещины 2–10 мм — расшить болгаркой до V-образного профиля, загрунтовать, заполнить полимер-цементным ремонтным составом. Сетчатые трещины по всей поверхности — признак системного разрушения: локальный ремонт даст эффект на 1–2 сезона. Правильное решение — демонтаж и переустройство с исправлением исходной причины (подушка, швы, марка бетона). Подробный алгоритм — в разделе «Ремонт».
При самостоятельной заливке стоимость материалов составит 800–1 500 ₽/м² (цемент, песок, щебень, опалубочная доска, сетка, крепёж). Сеалер и декоративные составы — дополнительно 100–300 ₽/м². Аренда бетономешалки и виброплиты — 2 000–5 000 ₽/сут суммарно. Для сравнения: укладка тротуарной плитки профессиональной бригадой стоит от 2 000 ₽/м² за работу плюс 1 500–4 000 ₽/м² за материал. Если нужен гарантированный результат без рисков, студия In Garden выполняет благоустройство участков под ключ — от проектирования до дорожек, дренажа и освещения с гарантией по договору.
Предыдущая статья
Вереск в открытом грунте: посадка без ошибок и уход
Следующая статья
Селитра для удаления пней: какую выбрать и как применять
Укладка тротуарной плитки своими руками: виды оснований, схемы раскладки, инструменты. Узнайте, почему 90% просадок — ви...
Как сделать дорожку из досок своими руками: выбираем лиственницу, монтируем на лагах, защищаем от гниения. Срок службы 2...
Как выбрать тротуарную плитку и не пожалеть: виды, толщина по зонам, морозостойкость, цены 2026. Чек-лист проверки в маг...
